Pilotage financier des programmes : le guide stratégique pour maximiser la valeur des investissements

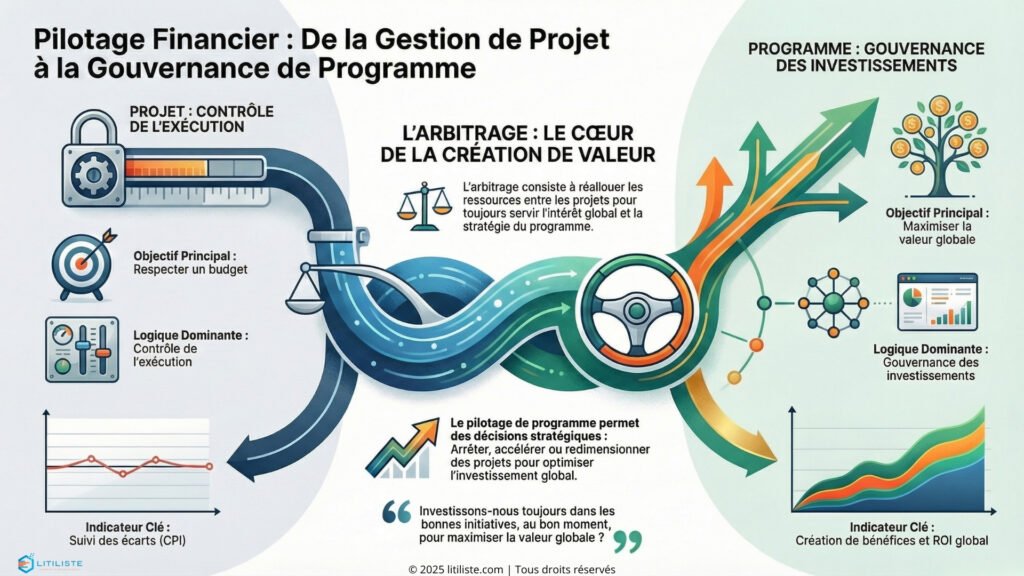

pilotage financier projet à programme

Le pilotage financier des programmes constitue une discipline stratégique distincte de la simple consolidation budgétaire des projets. Là où le pilotage projet se concentre sur le respect d’une enveloppe définie, le pilotage programme orchestre une trajectoire d’investissements cohérente orientée vers la création de valeur globale.

  • Un programme ne se pilote pas par addition de budgets projets, mais par la valeur globale qu’il délivre dans le temps
  • Les arbitrages financiers inter-projets constituent le levier décisionnel majeur du sponsor et du comité de programme
  • La trajectoire financière du programme doit refléter une stratégie d’investissement progressive alignée sur la réalisation des bénéfices
  • Le PMO programme joue un rôle d’architecte financier et non de simple consolidateur de données
  • Chaque euro investi doit être questionné selon sa contribution à la valeur finale du programme

1. Définition claire et normalisée du pilotage financier des programmes

1.1 Qu’est-ce que le pilotage financier de programme ?

Le pilotage financier de programme désigne l’ensemble des processus, mécanismes et décisions permettant d’orchestrer les flux d’investissements au sein d’un programme pour maximiser la création de valeur globale tout en maîtrisant les risques financiers associés.

Selon le PMI Standard for Program Management, le pilotage financier de programme englobe « la gestion coordonnée des ressources financières à travers les composants du programme pour atteindre les bénéfices stratégiques visés ». Cette définition souligne trois dimensions essentielles : la coordination transversale, l’orientation bénéfices et la perspective stratégique.

Le référentiel MSP (Managing Successful Programmes) d’Axelos positionne le pilotage financier comme un élément central du thème « Business Case » et de la gouvernance programme. MSP insiste sur le fait que le Business Case programme n’est pas une simple agrégation des Business Cases projets, mais une vision intégrée de la création de valeur justifiant l’investissement global.

1.2 Alignement PMI et MSP sur les principes fondamentaux

Les deux référentiels majeurs convergent sur plusieurs principes structurants du pilotage financier de programme :

Principe de valeur globale

Le PMI et MSP s’accordent sur le fait qu’un programme existe pour créer des bénéfices qu’aucun projet individuel ne pourrait réaliser seul. Le pilotage financier doit donc refléter cette logique de synergie plutôt qu’une simple addition de coûts.

Principe de trajectoire

Les deux référentiels introduisent la notion de tranches ou phases de programme, chacune représentant un cycle d’investissement distinct avec ses propres attendus en termes de bénéfices. Le pilotage financier s’inscrit dans cette logique de décisions progressives et révisables.

Principe d’arbitrage continu

PMI comme MSP reconnaissent que le programme évolue dans un environnement incertain nécessitant des ajustements constants. Le pilotage financier doit intégrer cette flexibilité décisionnelle à travers des mécanismes d’arbitrage structurés.

DimensionPMI Program ManagementMSP Axelos
Vision financièreFinancial Management intégré aux Knowledge AreasBusiness Case programme comme document vivant
GouvernanceProgram Governance BoardProgramme Board avec Senior Responsible Owner
Décisions clésGo/No-Go entre phasesGates de tranche avec revue financière
BénéficesBenefits Realization ManagementBenefits Management Strategy
FlexibilitéManagement Reserve et contingencesProgramme contingency et tranches adaptatives

1.3 Différence structurelle entre pilotage projet et pilotage programme

La distinction entre pilotage financier projet et pilotage financier programme ne relève pas d’une simple différence d’échelle, mais d’une différence de nature.

Le pilotage financier projet opère dans un cadre défini avec un périmètre budgétaire établi. Le chef de projet gère une enveloppe validée, suit les écarts et déclenche des alertes en cas de dépassement. La logique est celle du contrôle et du respect des engagements pris lors de la planification initiale.

Le pilotage financier programme opère dans une logique d’optimisation continue de l’allocation des ressources entre composants pour maximiser la valeur. Le directeur de programme et le sponsor ne cherchent pas simplement à respecter un budget global, mais à prendre les meilleures décisions d’investissement à chaque instant du cycle de vie du programme.

CritèrePilotage projetPilotage programme
Objectif principalRespecter le budget validéOptimiser la création de valeur
Horizon temporelDurée du projet (mois/année)Durée du programme (années)
GranularitéLots de travaux, activitésProjets, tranches, capacités
Flexibilité budgétaireLimitée (Change Request)Élevée (arbitrages transversaux)
Indicateur centralEVM (CPI, SPI)ROI programme, NPV, Benefits ratio
DécideurChef de projet + sponsor projetDirecteur programme + Programme Board
Logique dominanteContrôle de l’exécutionGouvernance des investissements

Illustration concrète

Prenons un programme de transformation digitale comportant cinq projets : refonte du SI commercial, déploiement d’un CRM, modernisation de l’infrastructure, mise en place d’un data lake et formation des équipes.

En logique projet, chaque chef de projet gère son budget de manière autonome. Un dépassement sur le projet CRM est traité comme une problématique CRM.

En logique programme, un dépassement sur le projet CRM peut déclencher une question stratégique : faut-il réallouer des ressources depuis un autre projet dont les bénéfices sont moins critiques à court terme ? Peut-on accélérer un projet qui génère des quick wins finançant ce dépassement ? La logique n’est plus le respect de chaque enveloppe, mais l’optimisation de l’investissement global.


2. Enjeux business et stratégiques du pilotage financier programme

2.1 Création de valeur globale : au-delà de la somme des parties

Le pilotage financier programme ne vise pas la simple maîtrise des coûts mais la maximisation de la valeur créée par l’ensemble du programme. Cette distinction fondamentale mérite une explicitation rigoureuse.

La valeur programme comme émergence

Un programme bien conçu génère des bénéfices émergents qui dépassent la somme des bénéfices individuels de chaque projet. Ces synergies proviennent de plusieurs sources : effets de réseau entre composants, économies d’échelle sur les ressources partagées, accélération mutuelle entre projets interdépendants et transformation culturelle résultant de l’effet cumulatif des changements.

Le pilotage financier doit donc capturer cette valeur émergente et non se limiter à additionner les ROI projets. Concrètement, cela implique de définir des indicateurs de valeur au niveau programme qui transcendent les métriques individuelles des projets.

L’arbitrage comme levier de création de valeur

La capacité à réallouer les ressources entre projets constitue un levier majeur de création de valeur. Un euro investi au bon moment sur le bon composant peut générer significativement plus de valeur que s’il était alloué selon le plan initial.

Le pilotage financier programme doit donc intégrer une dimension dynamique d’optimisation continue, questionnant régulièrement l’allocation des ressources au regard de l’évolution du contexte et des apprentissages du programme.

2.2 Cohérence des investissements à travers le programme

Un programme sans pilotage financier intégré risque de voir émerger des incohérences d’investissement préjudiciables à la valeur globale.

Risques d’incohérence sans pilotage programme

La surconcentration des investissements sur certains projets au détriment d’autres peut créer des goulots d’étranglement dans la chaîne de valeur du programme. Par exemple, investir massivement dans le développement d’une plateforme digitale tout en sous-dimensionnant la formation des utilisateurs produit une incohérence qui dégrade la valeur finale.

Les redondances d’investissements entre projets travaillant en silos constituent une autre forme de perte de valeur. Sans vision transversale, plusieurs projets peuvent acquérir des compétences similaires, développer des composants proches ou négocier séparément avec les mêmes fournisseurs.

Le pilotage financier comme instrument de cohérence

Le pilotage financier programme permet d’identifier et de corriger ces incohérences avant qu’elles ne se matérialisent en pertes de valeur. Il fournit une vue d’ensemble permettant d’optimiser la séquence des investissements, de mutualiser les ressources partagées et d’équilibrer les flux entre composants.

2.3 Protection de la trajectoire stratégique

Le programme constitue un véhicule de mise en œuvre de la stratégie. Le pilotage financier joue un rôle essentiel dans la protection de cette trajectoire stratégique face aux perturbations internes et externes.

Absorber les chocs sans dévier de la vision

Un programme traverse inévitablement des turbulences : dépassements de coûts sur certains projets, retards impactant les flux de trésorerie, évolutions du marché modifiant les priorités ou contraintes budgétaires imposées par la direction générale.

Le pilotage financier programme doit permettre d’absorber ces chocs tout en préservant l’alignement avec les objectifs stratégiques. Cela implique de disposer de marges de manœuvre financières (réserves programme), de mécanismes d’arbitrage rapides et d’une vision claire des priorités permettant de distinguer ce qui est négociable de ce qui ne l’est pas.

Maintenir la légitimité du programme

Un programme dont le pilotage financier apparaît défaillant perd rapidement sa légitimité auprès des parties prenantes. Les sponsors questionnent l’opportunité de poursuivre l’investissement, les équipes projets perdent confiance dans le cadre programme et les instances de gouvernance multiplient les demandes de justification.

Le pilotage financier rigoureux constitue donc un facteur de crédibilité et de pérennité du programme dans la durée.


3. Lien avec la gouvernance et la décision exécutive

3.1 Rôle des comités de programme dans les décisions financières

La gouvernance programme structure les niveaux de décision financière et définit les prérogatives de chaque instance. Une clarification de ces rôles est indispensable pour un pilotage efficace.

Le Programme Board (Comité de pilotage programme)

Instance décisionnelle suprême du programme, le Programme Board assume la responsabilité des décisions financières majeures : validation des budgets de tranche, arbitrages inter-projets significatifs, décisions de go/no-go sur les phases et autorisation des écarts dépassant les seuils de délégation.

Le Programme Board se réunit typiquement sur une base mensuelle ou bimestrielle, avec des sessions extraordinaires en cas de décision urgente. Sa composition inclut généralement le sponsor exécutif, le directeur de programme, les sponsors des principaux projets et des représentants des directions métiers bénéficiaires.

Le Senior Responsible Owner (SRO) ou Sponsor exécutif

Le SRO porte la responsabilité ultime de la création de valeur du programme auprès de la direction générale. En matière financière, il valide les recommandations d’arbitrage du directeur de programme, arbitre les conflits de priorités entre projets et représente le programme dans les négociations budgétaires corporate.

Son rôle est de garantir que les décisions financières restent alignées sur les objectifs stratégiques et que le programme continue de mériter l’investissement qui lui est consenti.

Le Programme Manager (Directeur de programme)

Le directeur de programme pilote opérationnellement les finances programme. Il prépare les recommandations d’arbitrage pour le Programme Board, supervise la consolidation financière, anticipe les besoins de réallocation et alerte sur les risques financiers émergents.

Il dispose généralement d’une autorité de décision sur les ajustements financiers dans la limite de seuils définis, permettant une réactivité opérationnelle sans nécessiter la convocation du Programme Board.

3.2 Arbitrages financiers transversaux : le cœur de la gouvernance programme

Les arbitrages financiers transversaux constituent la manifestation la plus concrète de la gouvernance programme. Ils différencient fondamentalement le pilotage programme de la simple coordination de projets.

Nature des arbitrages programme

Un arbitrage programme consiste à prendre une décision financière impactant plusieurs composants du programme au nom de l’intérêt global. Ces arbitrages peuvent concerner la réallocation de budgets entre projets, la priorisation des investissements sur une période donnée, la mutualisation de ressources initialement allouées à des projets spécifiques ou l’ajustement du séquencement des dépenses.

Principes directeurs de l’arbitrage

L’arbitrage financier programme doit s’appuyer sur des critères objectivables permettant de comparer des options de nature différente. Ces critères incluent typiquement la contribution aux bénéfices stratégiques du programme, l’urgence relative des besoins, la maturité des composants pour absorber des ressources supplémentaires et les dépendances entre composants.

Processus type d’arbitrage

Un processus d’arbitrage efficace suit généralement les étapes suivantes : identification du besoin d’arbitrage par le directeur de programme ou un chef de projet, analyse des options avec évaluation de leur impact sur la valeur programme, formulation d’une recommandation argumentée, décision par l’instance compétente selon les seuils de délégation et communication de la décision aux parties prenantes impactées.

3.3 Décisions de re-priorisation et leur impact financier

La re-priorisation constitue une forme spécifique d’arbitrage portant sur l’ordre de priorité relatif des composants du programme.

Déclencheurs de re-priorisation

Plusieurs situations peuvent déclencher une re-priorisation : l’évolution du contexte stratégique modifiant l’importance relative des bénéfices visés, la matérialisation de risques majeurs sur certains composants, l’apparition d’opportunités nécessitant une concentration de moyens ou la contrainte budgétaire imposant de faire des choix.

Impact financier de la re-priorisation

La re-priorisation se traduit financièrement par une modification de l’allocation des ressources entre composants. Un composant dépriorisé voit son budget réduit, son échéancier étalé ou son périmètre réduit. Un composant priorisé bénéficie de ressources supplémentaires, d’une accélération de son calendrier ou d’une extension de son périmètre.

Le pilotage financier doit permettre de simuler l’impact de différents scénarios de re-priorisation avant la prise de décision et de suivre la mise en œuvre effective des ajustements décidés.


4. Approche opérationnelle terrain

4.1 Structuration du budget programme

La structuration du budget programme constitue le socle opérationnel du pilotage financier. Elle doit refléter la logique de gouvernance et de création de valeur du programme.

Architecture budgétaire type

Un budget programme bien structuré distingue plusieurs niveaux complémentaires :

Le budget programme global représente l’enveloppe totale autorisée pour l’ensemble du programme sur sa durée de vie. Ce montant est généralement validé lors du Business Case initial et révisé à chaque gate de tranche.

Les budgets de tranche déclinent le budget global en phases cohérentes correspondant aux cycles de décision du programme. Chaque tranche dispose de son propre budget validé lors du passage de gate.

Les budgets projets représentent l’allocation aux différents composants du programme. Ces budgets sont issus de la déclinaison des budgets de tranche et peuvent faire l’objet d’ajustements en cours de tranche.

Les réserves programme (management reserve et contingency) constituent les marges de manœuvre permettant d’absorber les aléas sans remettre en cause le budget global.

Granularité et lisibilité

La structuration budgétaire doit trouver l’équilibre entre granularité suffisante pour le pilotage opérationnel et lisibilité pour les instances de gouvernance. Un excès de détail noie l’information pertinente, un excès de synthèse masque les problèmes émergents.

La pratique recommandée consiste à définir une structure budgétaire à trois niveaux : un niveau stratégique (grandes masses par projet/capacité) pour le Programme Board, un niveau de pilotage (lots majeurs) pour le directeur de programme et un niveau opérationnel (activités) pour les chefs de projet.

4.2 Allocation et réallocation des enveloppes

L’allocation initiale des budgets aux projets ne constitue qu’un point de départ. Le pilotage programme implique une capacité de réallocation continue.

Principes d’allocation initiale

L’allocation initiale des enveloppes projets doit refléter la priorité stratégique des composants, leur maturité respective et les dépendances entre eux. Un projet prioritaire en phase de démarrage nécessite moins de budget immédiat qu’un projet moins prioritaire mais en phase d’exécution intensive.

L’allocation doit également anticiper les besoins de trésorerie dans le temps en évitant les pics de décaissement concentrant les demandes de ressources sur les mêmes périodes.

Mécanismes de réallocation

La réallocation en cours de programme peut suivre plusieurs modalités : transfert définitif d’enveloppe d’un projet à un autre, prêt temporaire de ressources avec retour planifié, mise en commun de ressources sous forme de pool programme et ajustement des réserves vers les budgets opérationnels.

Chaque modalité répond à des situations différentes et implique des niveaux de décision distincts selon les seuils définis dans la gouvernance.

Processus de réallocation

Un processus de réallocation robuste comprend les étapes suivantes : expression du besoin avec justification par le demandeur, analyse d’impact par le PMO programme, identification des sources de financement possibles, évaluation des impacts sur les projets sources et cibles, recommandation au niveau décisionnel approprié et formalisation de la décision avec mise à jour des budgets.

4.3 Gestion des dépendances financières

Les dépendances financières entre composants du programme constituent un enjeu spécifique du pilotage programme.

Types de dépendances financières

Les dépendances de ressources se manifestent lorsque plusieurs projets requièrent les mêmes compétences rares ou les mêmes équipements, créant des contraintes de séquencement.

Les dépendances de livraisons apparaissent quand les décaissements d’un projet dépendent de la réception de livrables produits par un autre projet.

Les dépendances de bénéfices surviennent quand la réalisation des bénéfices d’un projet est conditionnée par l’aboutissement d’un autre projet.

Cartographie des dépendances

Le PMO programme doit maintenir une cartographie actualisée des dépendances financières entre composants. Cette cartographie permet d’anticiper les impacts en cascade d’un retard ou d’un dépassement et de prendre des décisions informées lors des arbitrages.

Gestion proactive des dépendances

La gestion des dépendances financières implique une anticipation des points de tension potentiels, une coordination étroite des plannings de décaissement entre projets interdépendants et des mécanismes d’alerte précoce en cas de dérive sur un projet impactant d’autres composants.


5. Pilotage de la valeur et des bénéfices au niveau programme

5.1 Agrégation intelligente des bénéfices

L’agrégation des bénéfices au niveau programme ne se réduit pas à une somme arithmétique. Elle requiert une approche intelligente tenant compte des interactions entre composants.

Bénéfices individuels, partagés et émergents

Les bénéfices d’un programme se décomposent en trois catégories distinctes :

Les bénéfices individuels sont directement attribuables à un projet spécifique et auraient été obtenus même si ce projet avait été conduit de manière isolée.

Les bénéfices partagés résultent de la contribution conjointe de plusieurs projets et ne peuvent être attribués à un seul composant.

Les bénéfices émergents n’apparaissent que grâce à la combinaison des projets au sein du programme et n’auraient pas existé avec des projets menés séparément.

Matrice d’attribution des bénéfices

Une matrice d’attribution des bénéfices permet de clarifier la contribution de chaque projet aux bénéfices programme. Cette matrice croise les projets (lignes) et les bénéfices (colonnes) en indiquant pour chaque intersection la nature de la contribution (principal, contributeur, facilitateur).

BénéficeProjet AProjet BProjet CProjet D
Réduction coûts opérationnelsPrincipalContributeurFacilitateur
Amélioration satisfaction clientContributeurPrincipalContributeur
Accélération time-to-marketPrincipalPrincipal
Synergie cross-businessFacilitateurFacilitateurFacilitateurFacilitateur

Cette matrice éclaire les décisions d’arbitrage en montrant l’impact d’une modification de périmètre sur les différents bénéfices visés.

5.2 Pilotage des bénéfices dans le temps

Les bénéfices d’un programme se réalisent sur un horizon temporel étendu, souvent au-delà de la fin des projets. Le pilotage financier doit intégrer cette dimension temporelle.

Trajectoire de réalisation des bénéfices

La trajectoire de réalisation des bénéfices décrit l’évolution attendue des bénéfices dans le temps. Cette trajectoire n’est généralement pas linéaire : les investissements précèdent les bénéfices, créant une période de cash-flow négatif avant le point d’équilibre.

Le pilotage financier programme doit suivre cette trajectoire et alerter en cas de dérive entre les bénéfices attendus et les bénéfices effectivement réalisés.

Indicateurs de suivi des bénéfices

Le suivi des bénéfices programme s’appuie sur un ensemble d’indicateurs complémentaires :

Le Benefits Realization Index compare les bénéfices effectivement réalisés aux bénéfices planifiés à date. Un index inférieur à 1 signale un retard de réalisation nécessitant une analyse.

Le Benefits-to-Cost Ratio rapporte les bénéfices réalisés aux coûts engagés, permettant d’évaluer l’efficience de l’investissement.

Le Time-to-Benefit mesure le délai entre l’investissement et la réalisation effective des premiers bénéfices, indicateur de la vélocité du programme.

5.3 Lecture décisionnelle des bénéfices

L’information sur les bénéfices doit être traduite en éléments de décision actionnables pour les instances de gouvernance.

Du reporting à l’insight

Le reporting bénéfices programme doit dépasser la simple présentation de chiffres pour fournir des insights décisionnels. Cela implique de contextualiser les données (comparaison au plan, tendance, benchmark), d’expliciter les causes des écarts observés et de proposer des actions correctives lorsque nécessaire.

Questions décisionnelles type

Le pilotage des bénéfices doit permettre de répondre à des questions telles que : sommes-nous sur la trajectoire pour atteindre les bénéfices visés ? Quels projets contribuent le plus à la création de valeur ? Où se situent les risques de non-réalisation des bénéfices ? Quels leviers peuvent accélérer la réalisation des bénéfices ?


6. Mécanismes d’arbitrage financier inter-projets

6.1 Arrêt, accélération et redimensionnement de projets

Les décisions les plus structurantes du pilotage programme concernent la vie même des projets : poursuivre, arrêter, accélérer ou redimensionner.

Critères de décision d’arrêt

L’arrêt d’un projet au sein d’un programme constitue une décision difficile mais parfois nécessaire. Les critères justifiant un arrêt incluent : la disparition de la justification stratégique du projet, l’impossibilité technique ou économique de livrer les bénéfices attendus, l’émergence d’une solution alternative plus avantageuse et le besoin de libérer des ressources pour des composants plus critiques.

L’arrêt doit être distingué de la mise en pause temporaire qui préserve la capacité de reprise ultérieure.

Critères de décision d’accélération

L’accélération d’un projet consiste à mobiliser des ressources supplémentaires pour anticiper ses livrables et ses bénéfices. Cette décision se justifie lorsque les bénéfices du projet sont particulièrement critiques pour le programme, qu’une fenêtre d’opportunité doit être saisie ou que l’accélération permet de débloquer d’autres composants en dépendance.

L’accélération implique généralement un surcoût qu’il convient de mettre en regard de la valeur générée par l’anticipation.

Critères de décision de redimensionnement

Le redimensionnement modifie le périmètre ou l’ambition d’un projet sans l’arrêter. Un redimensionnement à la baisse (descope) réduit le périmètre pour concentrer les moyens sur l’essentiel. Un redimensionnement à la hausse (scope extension) étend le périmètre pour capter des opportunités identifiées en cours de programme.

6.2 Substitution de projets

La substitution consiste à remplacer un projet par un autre pour mieux atteindre les bénéfices visés.

Cas de substitution

La substitution se justifie lorsqu’une alternative plus efficiente apparaît pour atteindre les mêmes bénéfices. Cette alternative peut provenir de l’évolution technologique, de l’émergence d’une solution packagée remplaçant un développement spécifique ou d’un changement de contexte rendant une autre approche préférable.

Processus de substitution

La substitution implique une analyse comparative rigoureuse entre le projet existant et l’alternative proposée. Cette analyse doit intégrer les coûts irrécupérables (sunk costs) déjà engagés sur le projet existant, les coûts de transition vers la nouvelle solution et la comparaison des bénéfices attendus nets des coûts restant à engager.

Le biais de l’engagement (sunk cost fallacy) constitue un piège fréquent : la tendance à poursuivre un projet non performant parce qu’on y a déjà beaucoup investi. Le pilotage financier programme doit permettre de dépasser ce biais en fondant les décisions sur les coûts et bénéfices futurs plutôt que sur les investissements passés.

6.3 Gestion des trade-offs

Les trade-offs désignent les arbitrages impliquant un compromis entre des objectifs partiellement contradictoires.

Types de trade-offs programme

Les trade-offs classiques du pilotage programme incluent : court terme versus long terme (privilégier des quick wins ou investir dans des fondations), qualité versus vélocité (prendre le temps de bien faire ou livrer rapidement), standardisation versus customisation (solutions génériques ou adaptées aux besoins spécifiques), économies versus investissement (réduire les coûts ou investir pour l’avenir).

Cadre de résolution des trade-offs

La résolution des trade-offs nécessite un cadre explicite articulant les priorités du programme. Ce cadre peut prendre la forme d’une hiérarchisation des objectifs (coût > délai > périmètre, par exemple) ou d’un scoring multicritères permettant de comparer des options.

L’explicitation des trade-offs et de leur résolution contribue à la transparence des décisions et à l’alignement des parties prenantes.


7. Bonnes pratiques éprouvées

7.1 Gouvernance financière claire et assumée

Définir les rôles et responsabilités financières

Une gouvernance financière efficace repose sur une clarification explicite des rôles : qui décide quoi, dans quelles limites, selon quel processus. Cette clarification doit couvrir l’ensemble du cycle financier, de la planification budgétaire à la clôture des engagements.

La matrice RACI financière du programme formalise ces responsabilités et doit être validée par le Programme Board dès le lancement.

Établir des seuils de délégation pertinents

Les seuils de délégation définissent les montants au-delà desquels une décision doit remonter au niveau de gouvernance supérieur. Des seuils trop bas paralysent le pilotage opérationnel, des seuils trop élevés privent le Programme Board de sa capacité d’orientation.

Les seuils doivent être calibrés en fonction de la taille du programme, de la maturité de l’équipe et de l’appétence au risque de l’organisation.

Formaliser les processus budgétaires

Les processus de planification, suivi, réallocation et clôture budgétaire doivent être formalisés et communiqués à l’ensemble des parties prenantes. Cette formalisation garantit la prévisibilité et l’équité du traitement des demandes.

7.2 Indicateurs orientés valeur

Au-delà des indicateurs de conformité

Les indicateurs financiers traditionnels (budget consommé, reste à faire, écart au plan) mesurent la conformité mais pas la création de valeur. Le pilotage programme nécessite des indicateurs complémentaires orientés valeur.

Indicateurs recommandés

Le Value Delivery Index rapporte la valeur effectivement créée aux ressources consommées, mesurant l’efficience de l’investissement.

Le Benefits Pipeline évalue le potentiel de bénéfices des projets en cours à différents stades de maturité, donnant une visibilité sur la création de valeur future.

Le Strategic Alignment Score mesure la contribution des investissements en cours aux priorités stratégiques de l’organisation.

L’Investment Velocity mesure la vitesse de transformation des investissements en bénéfices réalisés.

7.3 Revues périodiques exécutives

Rythme et contenu des revues

Les revues financières programme doivent suivre un rythme régulier adapté à la dynamique du programme. Une revue mensuelle permet un pilotage réactif, une revue trimestrielle une prise de recul stratégique.

Le contenu des revues doit évoluer en fonction de leur fréquence : suivi opérationnel en mensuel, analyse de tendances et décisions structurantes en trimestriel.

Format exécutif

Les revues destinées au Programme Board doivent adopter un format exécutif privilégiant la synthèse et la décision. La présentation doit mettre en évidence les écarts significatifs, les risques majeurs et les décisions requises, sans noyer l’audience dans le détail opérationnel.

La règle des « 3-3-3 » constitue une bonne pratique : trois points d’attention majeurs, trois risques à surveiller, trois décisions à prendre.


8. Erreurs fréquentes et anti-patterns

8.1 Programme piloté comme un méga-projet

Description de l’anti-pattern

L’erreur la plus fréquente consiste à piloter le programme comme un projet de grande taille, en appliquant une logique de contrôle budgétaire projet étendue à l’ensemble des composants.

Cette approche se manifeste par une planification détaillée de l’ensemble des activités dès le lancement, un suivi budgétaire ligne à ligne à travers tous les projets, une rigidité face aux demandes de réallocation et une focalisation sur le respect du plan initial plutôt que sur l’optimisation de la valeur.

Conséquences

Le programme perd sa capacité d’adaptation et d’arbitrage. Les chefs de projet protègent leurs enveloppes plutôt que de contribuer à l’optimisation globale. Les opportunités d’amélioration ne sont pas exploitées et les composants non performants sont maintenus par inertie.

Remédiation

Adopter une gouvernance financière à deux niveaux : pilotage projet dans une logique de contrôle, pilotage programme dans une logique d’investissement. Définir des réserves programme permettant les arbitrages transversaux. Évaluer la performance sur la base de la valeur créée et non du respect du plan.

8.2 Consolidation budgétaire passive

Description de l’anti-pattern

La consolidation budgétaire passive consiste à agréger les données financières des projets sans les analyser ni les exploiter pour la décision.

Cette approche se traduit par des reportings volumineux mais peu actionnables, une absence de recommandations d’arbitrage et une posture réactive face aux dépassements plutôt que proactive.

Conséquences

Le Programme Board reçoit beaucoup d’information mais peu d’insight. Les décisions sont prises tardivement, lorsque les marges de manœuvre sont réduites. Le pilotage financier est perçu comme une charge administrative plutôt que comme un levier de performance.

Remédiation

Transformer le reporting financier en outil d’aide à la décision. Structurer les analyses autour des questions décisionnelles clés. Former le PMO programme à l’analyse financière et à la formulation de recommandations.

8.3 Absence de vision bénéfices

Description de l’anti-pattern

L’absence de vision bénéfices se caractérise par un pilotage financier focalisé exclusivement sur les coûts, sans lien avec la création de valeur attendue.

Cette approche se manifeste par des Business Cases rarement actualisés après validation initiale, un suivi des bénéfices inexistant ou cosmétique et des décisions d’arbitrage fondées uniquement sur les écarts de coûts.

Conséquences

Le programme peut respecter son budget tout en échouant à créer la valeur attendue. Les projets les plus consommateurs de ressources sont questionnés indépendamment de leur contribution aux bénéfices. La justification stratégique du programme s’érode progressivement.

Remédiation

Instituer un suivi formel des bénéfices avec des indicateurs mesurables. Intégrer la dimension bénéfices dans chaque revue financière. Fonder les arbitrages sur le ratio coût-bénéfice plutôt que sur les coûts seuls. Nommer un responsable des bénéfices (Benefits Owner) au niveau programme.


9. Cas concret : programme de transformation digitale industrielle

9.1 Contexte du programme

Une entreprise industrielle de taille intermédiaire (ETI) lance un programme de transformation digitale visant à moderniser ses opérations. Le programme comprend cinq projets majeurs :

  • Projet A – ERP nouvelle génération : Remplacement du système legacy par une solution cloud moderne (budget initial : 4,2 M€)
  • Projet B – Plateforme IoT usine : Déploiement de capteurs et d’une plateforme de données industrielles (budget initial : 2,8 M€)
  • Projet C – Portail client digital : Refonte de l’expérience client en ligne (budget initial : 1,5 M€)
  • Projet D – Data analytics : Construction d’une capacité d’analyse de données (budget initial : 1,8 M€)
  • Projet E – Formation et conduite du changement : Accompagnement des équipes (budget initial : 0,7 M€)

Budget programme total : 11 M€ sur 30 mois, dont 0,8 M€ de réserve programme.

Bénéfices attendus : réduction des coûts opérationnels de 15%, amélioration de la satisfaction client de 20 points NPS, réduction du time-to-market de 30%.

9.2 Situation d’arbitrage à 12 mois

À mi-parcours, le programme présente la situation suivante :

Projet A (ERP) : Retard de 3 mois et dépassement de 600 K€ en raison de la complexité des reprises de données. Les premiers modules sont en production avec une adoption mitigée.

Projet B (IoT) : Avancement conforme au plan. Le projet a identifié des opportunités de quick wins générant des économies de 200 K€ par an dès la mise en production du premier périmètre.

Projet C (Portail client) : Avancement conforme. Toutefois, une évolution réglementaire impose une refonte du module de commande en ligne nécessitant un budget complémentaire de 300 K€.

Projet D (Data analytics) : Le projet souffre d’un manque de données de qualité en amont. Les bénéfices attendus sont compromis tant que l’ERP et l’IoT n’alimentent pas la plateforme.

Projet E (Formation) : Budget sous-consommé en raison du retard de l’ERP qui décale les formations utilisateurs.

9.3 Analyse décisionnelle et recommandations

Analyse de la situation globale

Le programme affiche un dépassement potentiel de 900 K€ (600 K€ ERP + 300 K€ Portail) sur une réserve de 800 K€. Sans action corrective, le budget programme sera dépassé.

Cependant, l’analyse orientée valeur révèle une situation plus nuancée :

  • Le projet IoT génère des bénéfices anticipés de 200 K€/an soit 500 K€ sur la durée résiduelle du programme
  • Le projet Data analytics consomme des ressources sans créer de valeur immédiate compte tenu des dépendances non satisfaites
  • Le projet Formation sous-consomme structurellement tant que l’ERP n’est pas stabilisé

Options d’arbitrage identifiées

Option 1 – Mise en pause du projet Data analytics

Suspendre temporairement le projet D en attendant que les données sources soient disponibles. Économie potentielle : 400 K€ de budget restant réallouable. Risque : retard sur les bénéfices analytics.

Option 2 – Accélération du projet IoT

Investir 200 K€ supplémentaires pour accélérer le déploiement IoT et anticiper les quick wins. Bénéfice : 150 K€ d’économies supplémentaires sur la durée programme. Risque : capacité d’absorption des équipes.

Option 3 – Redimensionnement du projet ERP

Reporter le déploiement de certains modules non critiques en phase ultérieure pour contenir le dépassement. Économie : 250 K€. Risque : réduction temporaire du périmètre fonctionnel.

Recommandation au Programme Board

Après analyse, le directeur de programme recommande la combinaison suivante :

  1. Mise en pause du projet Data analytics avec libération de 400 K€
  2. Accélération du projet IoT avec investissement de 200 K€
  3. Réallocation de 200 K€ au projet ERP pour sécuriser le périmètre critique
  4. Financement de l’évolution réglementaire du Portail (300 K€) sur la réserve résiduelle

Cette combinaison permet de couvrir les besoins (900 K€) tout en améliorant la trajectoire de bénéfices du programme grâce à l’accélération IoT.

9.4 Enseignements du cas

Ce cas illustre les principes clés du pilotage financier programme :

  • La vision transversale permet d’identifier des solutions impossibles en raisonnement projet par projet
  • L’orientation valeur guide les arbitrages au-delà du simple contrôle budgétaire
  • La gestion des dépendances (Data analytics dépendant de ERP et IoT) éclaire les décisions de priorisation
  • Les réserves programme offrent la flexibilité nécessaire pour absorber les aléas
  • L’arbitrage crée de la valeur en réallouant les ressources vers les usages les plus productifs

10. Mini-framework de pilotage financier programme

10.1 Vue d’ensemble du framework

Le framework VEGA (Valeur, Engagement, Gouvernance, Arbitrage) structure le pilotage financier programme autour de quatre dimensions complémentaires :

┌─────────────────────────────────────────────────────────────────┐
│                    FRAMEWORK VEGA                                │
│         Pilotage Financier Orienté Valeur Programme             │
├─────────────────────────────────────────────────────────────────┤
│                                                                 │
│   ┌─────────────┐     ┌─────────────┐     ┌─────────────┐      │
│   │   VALEUR    │────▶│ ENGAGEMENT  │────▶│GOUVERNANCE  │      │
│   │  (Vision)   │     │  (Budgets)  │     │ (Décisions) │      │
│   └──────┬──────┘     └──────┬──────┘     └──────┬──────┘      │
│          │                   │                   │              │
│          └───────────────────┼───────────────────┘              │
│                              │                                  │
│                     ┌────────▼────────┐                        │
│                     │   ARBITRAGE     │                        │
│                     │  (Optimisation) │                        │
│                     └─────────────────┘                        │
│                                                                 │
└─────────────────────────────────────────────────────────────────┘

10.2 Composante Valeur

Objectif : Maintenir une vision claire et actualisée de la valeur créée par le programme.

Éléments clés :

  • Carte des bénéfices programme avec attribution aux projets
  • Trajectoire de réalisation des bénéfices dans le temps
  • Indicateurs de suivi de la valeur (Value Delivery Index, Benefits Pipeline)
  • Business Case programme vivant, actualisé à chaque gate

Questions directrices :

  • Quelle valeur le programme a-t-il créée à ce jour ?
  • Sommes-nous sur la trajectoire pour atteindre les bénéfices visés ?
  • Quels projets contribuent le plus à la création de valeur ?

10.3 Composante Engagement

Objectif : Maîtriser les engagements financiers du programme à court et moyen terme.

Éléments clés :

  • Budget programme structuré (global, tranches, projets, réserves)
  • Plan de trésorerie programme avec projection des décaissements
  • Suivi des engagements contractuels et des reste à payer
  • Gestion des enveloppes partagées et des dépendances financières

Questions directrices :

  • Quel est notre niveau d’engagement financier actuel ?
  • Quelle est notre projection de consommation à fin de tranche ?
  • Disposons-nous des marges de manœuvre nécessaires ?

10.4 Composante Gouvernance

Objectif : Structurer les processus de décision financière du programme.

Éléments clés :

  • Matrice des rôles et responsabilités financières (RACI)
  • Seuils de délégation par niveau décisionnel
  • Calendrier des revues financières (opérationnelles, stratégiques)
  • Processus formalisés (budgétisation, réallocation, clôture)

Questions directrices :

  • Les rôles financiers sont-ils clairement définis et compris ?
  • Les décisions sont-elles prises au bon niveau ?
  • Les processus sont-ils efficients et respectés ?

10.5 Composante Arbitrage

Objectif : Optimiser en continu l’allocation des ressources pour maximiser la valeur.

Éléments clés :

  • Critères d’arbitrage pondérés et explicites
  • Processus d’arbitrage formalisé (demande, analyse, décision)
  • Registre des arbitrages avec traçabilité des décisions
  • Simulation d’impact des scénarios d’arbitrage

Questions directrices :

  • Investissons-nous dans les bonnes initiatives au bon moment ?
  • Quels arbitrages pourraient améliorer la valeur globale ?
  • Les arbitrages passés ont-ils produit les effets attendus ?

10.6 Checklist de pilotage financier programme

Checklist mensuelle (PMO Programme)

  • [ ] Consolidation financière des projets réalisée
  • [ ] Écarts significatifs identifiés et analysés
  • [ ] Projections à fin de tranche actualisées
  • [ ] Besoins d’arbitrage identifiés et documentés
  • [ ] Tableau de bord programme actualisé
  • [ ] Points d’attention remontés au directeur programme

Checklist trimestrielle (Programme Board)

  • [ ] Revue de la trajectoire de bénéfices
  • [ ] Actualisation du Business Case programme
  • [ ] Validation des arbitrages structurants
  • [ ] Révision des allocations inter-projets si nécessaire
  • [ ] Évaluation des risques financiers majeurs
  • [ ] Décisions de go/no-go sur les phases à venir

Checklist de gate de tranche

  • [ ] Bilan financier de la tranche écoulée
  • [ ] Analyse des écarts et enseignements
  • [ ] Révision des hypothèses de bénéfices
  • [ ] Budget détaillé de la tranche suivante
  • [ ] Actualisation des réserves programme
  • [ ] Validation du passage de gate par le SRO

10.7 Questions d’audit pour les instances de gouvernance

Questions pour le Programme Board

  1. Le programme crée-t-il la valeur attendue proportionnellement aux investissements consentis ?
  2. Les arbitrages financiers sont-ils guidés par une vision claire des priorités stratégiques ?
  3. Les mécanismes de pilotage permettent-ils une réallocation agile des ressources ?
  4. Les risques financiers majeurs sont-ils identifiés et sous contrôle ?
  5. Le Business Case programme reste-t-il valide au regard de l’évolution du contexte ?

Questions pour le Sponsor exécutif

  1. Le niveau d’investissement dans le programme reste-t-il justifié ?
  2. Les bénéfices se matérialisent-ils conformément à la trajectoire prévue ?
  3. Les décisions d’arbitrage protègent-elles l’alignement stratégique ?
  4. Le programme dispose-t-il des marges de manœuvre nécessaires ?
  5. La gouvernance financière est-elle adaptée à la complexité du programme ?

11. Synthèse exécutive complète

11.1 Les 7 principes du pilotage financier programme

  1. Valeur globale : Un programme se pilote par la valeur qu’il crée, non par la somme des budgets qu’il consomme
  2. Trajectoire : Les investissements programme suivent une trajectoire orientée vers la réalisation progressive des bénéfices
  3. Arbitrage : La capacité à réallouer les ressources entre composants constitue le levier majeur de création de valeur
  4. Gouvernance : Les décisions financières sont prises aux bons niveaux selon des processus clairs et explicites
  5. Bénéfices : Le suivi financier intègre systématiquement la dimension bénéfices pour fonder les décisions
  6. Adaptation : Le pilotage programme assume l’incertitude et intègre des marges de manœuvre permettant l’ajustement
  7. Transparence : Les critères et processus d’arbitrage sont explicites et communiqués aux parties prenantes

11.2 Les 5 erreurs à éviter absolument

  1. Piloter le programme comme un méga-projet avec une logique de contrôle budgétaire détaillé
  2. Consolider passivement les données financières sans analyse décisionnelle
  3. Ignorer la dimension bénéfices dans les arbitrages financiers
  4. Maintenir des projets non performants par biais d’engagement (sunk cost)
  5. Sous-dimensionner les réserves programme limitant la capacité d’adaptation

11.3 Message final

Le pilotage financier des programmes transcende la gestion budgétaire traditionnelle pour devenir un instrument stratégique de création de valeur. Sa mise en œuvre réussie repose sur une gouvernance claire, des indicateurs orientés valeur et une capacité d’arbitrage assumée.

La question centrale que chaque instance de gouvernance programme doit se poser reste : « Investissons-nous toujours dans les bonnes initiatives, au bon moment, pour maximiser la valeur globale du programme ? »


12. Liens avec les autres sections du sous-silo Finance Projet et Programme

12.1 Fondamentaux de la finance projet

Le pilotage financier programme s’appuie sur les fondamentaux de la finance projet tout en les transcendant. La maîtrise des concepts de budget projet, de suivi des coûts et de reporting projet constitue un prérequis pour comprendre les mécanismes programme.

Lien clé : Les données financières projets alimentent la consolidation programme tandis que les arbitrages programme impactent les budgets projets.

12.2 Estimation des coûts

L’estimation des coûts au niveau programme s’appuie sur les techniques d’estimation projet (estimation paramétrique, analogique, bottom-up) mais y ajoute une dimension d’incertitude liée aux interdépendances et aux bénéfices émergents.

Lien clé : La fiabilité des estimations projet conditionne la qualité du pilotage financier programme.

12.3 Gestion budgétaire du projet

La gestion budgétaire projet opère dans le cadre des allocations définies au niveau programme. Les processus de change control projet doivent s’articuler avec les mécanismes d’arbitrage programme.

Lien clé : Les dépassements projet significatifs déclenchent des décisions programme tandis que les réallocations programme impactent les budgets projet.

12.4 Analyse des bénéfices

L’analyse des bénéfices au niveau programme agrège et transcende les bénéfices projets. La matrice d’attribution des bénéfices établit le lien entre bénéfices individuels et valeur programme.

Lien clé : Le suivi des bénéfices projet alimente le pilotage de la valeur programme.

12.5 Business Case projet

Le Business Case projet s’inscrit dans le cadre du Business Case programme dont il constitue une composante. La cohérence entre les Business Cases projets et le Business Case programme doit être maintenue tout au long du cycle de vie.

Lien clé : Les révisions du Business Case programme peuvent conduire à réévaluer les Business Cases projets et inversement.

12.6 Lien avec la gouvernance programme

Le pilotage financier programme s’inscrit dans le cadre plus large de la gouvernance programme. Les décisions financières majeures relèvent des instances de gouvernance définies pour le programme.

Lien clé : La gouvernance définit le cadre décisionnel dans lequel s’exerce le pilotage financier.

12.7 Lien avec le PMO stratégique et l’EPMO

Le PMO programme assure l’interface entre le pilotage financier opérationnel et le PMO stratégique ou l’EPMO qui supervise l’ensemble du portefeuille d’investissements de l’organisation.

Lien clé : Le pilotage financier programme s’inscrit dans une chaîne de gouvernance allant du projet au portefeuille stratégique.

12.8 Lien avec la gestion des risques

Les risques financiers programme constituent une catégorie spécifique de risques nécessitant une gestion intégrée. Les provisions pour risques participent à la constitution des réserves programme.

Lien clé : La gestion des risques éclaire le dimensionnement des réserves et les décisions d’arbitrage financier.


Mots-clés

pilotage financier programme, gestion financière programme, budget programme, arbitrage financier inter-projets, Business Case programme, bénéfices programme, PMI Standard Program Management, MSP Managing Successful Programmes, gouvernance programme, directeur de programme, PMO programme, réserves programme, allocation budgétaire programme, trajectoire financière programme, création de valeur programme, pilotage des bénéfices, indicateurs financiers programme, revue financière programme, arbitrage transversal, réallocation budgétaire, sponsor exécutif programme, comité de programme, finance de transformation, gestion des investissements programme
