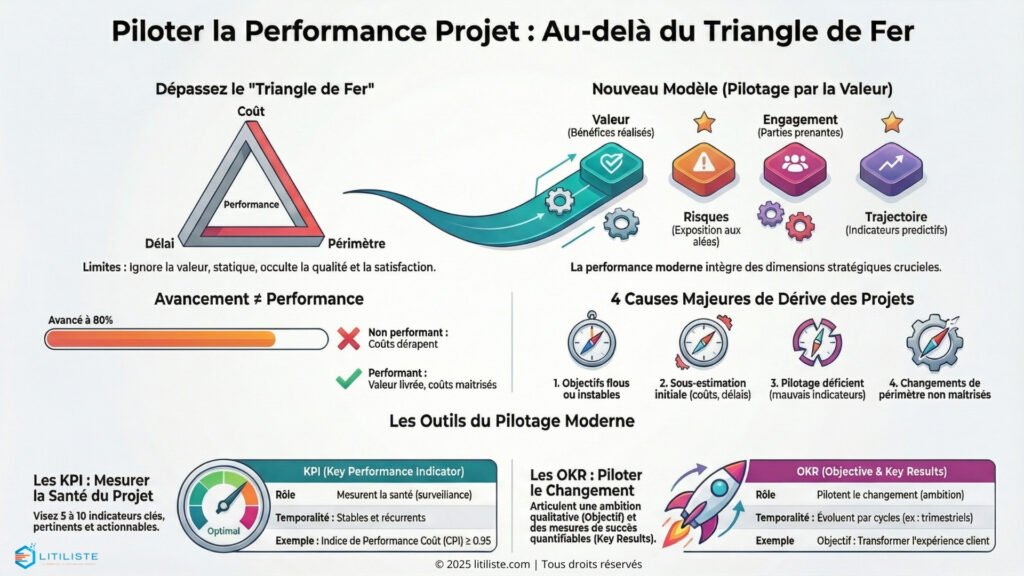

Performance et indicateurs en gestion de projet

performance et indicateurs en gestion de projet

Introduction

La performance d’un projet ne se résume pas à livrer dans les temps et dans le budget. Cette vision réductrice, héritée des approches traditionnelles, occulte une réalité bien plus complexe : un projet performant est celui qui crée de la valeur pour l’organisation, satisfait ses parties prenantes et contribue aux objectifs stratégiques de l’entreprise.

Dans un contexte où les projets IT, data et IA mobilisent des ressources considérables et portent des enjeux de transformation majeurs, le pilotage de la performance devient un levier stratégique. Les dirigeants, PMO et chefs de projet seniors doivent dépasser le simple suivi d’avancement pour adopter une approche de pilotage par la valeur et les résultats.

Cet article de référence propose un cadre complet pour mesurer, piloter et optimiser la performance des projets. Il s’adresse aux professionnels souhaitant structurer leur approche du pilotage et transformer leurs indicateurs en véritables outils de décision.


1. Définition de la performance projet

1.1 Définition selon le PMI et les bonnes pratiques internationales

Le Project Management Institute (PMI) définit la performance projet à travers le concept de Project Performance Domains introduit dans le PMBOK® Guide 7ème édition. Cette approche holistique identifie huit domaines de performance interconnectés qui déterminent collectivement le succès d’un projet.

Ces domaines incluent les parties prenantes, l’équipe, l’approche de développement et le cycle de vie, la planification, le travail du projet, la livraison, la mesure et l’incertitude. La performance ne se limite donc plus à la conformité aux baselines initiales mais englobe la capacité du projet à générer les résultats attendus et à s’adapter aux évolutions de son environnement.

La norme ISO 21500 complète cette vision en positionnant la performance comme l’atteinte des objectifs du projet dans le respect des contraintes identifiées, tout en maximisant la valeur créée pour les parties prenantes.

1.2 Performance versus avancement

Une confusion fréquente consiste à assimiler performance et avancement. Or, ces deux notions répondent à des questions fondamentalement différentes.

L’avancement mesure la progression des travaux par rapport au planning initial. Il répond à la question : où en sommes-nous ? Un projet peut afficher un avancement de 80% sans que cela préjuge de sa performance réelle.

La performance évalue la capacité du projet à atteindre ses objectifs dans les conditions prévues. Elle répond à la question : comment allons-nous ? Un projet avancé à 80% peut présenter une performance dégradée si les coûts ont dérapé, si la qualité est insuffisante ou si les bénéfices attendus ne se matérialisent pas.

Cette distinction est capitale pour le pilotage. Un chef de projet qui se concentre uniquement sur l’avancement risque de découvrir tardivement des problèmes de performance irrémédiables.

1.3 Performance perçue versus performance mesurée

La performance d’un projet comporte une dimension subjective qu’il serait dangereux d’ignorer. La performance perçue correspond à l’appréciation que les parties prenantes portent sur le projet, indépendamment des indicateurs objectifs.

Un projet techniquement réussi peut être perçu comme un échec si la communication a été défaillante, si les attentes initiales étaient irréalistes ou si le contexte organisationnel a évolué. À l’inverse, un projet ayant dépassé ses délais peut être considéré comme un succès s’il a su s’adapter pour délivrer une valeur supérieure aux attentes.

La performance mesurée repose sur des indicateurs objectifs et quantifiables. Elle fournit une base factuelle pour le pilotage mais ne capture qu’une partie de la réalité du projet.

Le pilotage efficace articule ces deux dimensions en utilisant les indicateurs mesurés pour objectiver les discussions et en prenant en compte la perception des parties prenantes pour anticiper les risques et ajuster la communication.

1.4 Limites du triangle coût, délai, périmètre

Le fameux triangle de fer (coût, délai, périmètre) a longtemps constitué le cadre de référence du pilotage projet. Cette approche présente cependant des limites significatives dans le contexte actuel.

Première limite : le triangle ignore la valeur. Un projet livré dans les temps et le budget mais qui ne génère pas les bénéfices attendus n’est pas un projet performant. La course à l’optimisation des trois contraintes peut conduire à sacrifier la valeur au profit de la conformité.

Deuxième limite : le triangle est statique. Dans un environnement volatile, les contraintes initiales peuvent devenir obsolètes. Un périmètre défini il y a 18 mois ne correspond peut-être plus aux besoins actuels de l’organisation.

Troisième limite : le triangle occulte d’autres dimensions critiques. La qualité, la satisfaction des parties prenantes, l’adoption par les utilisateurs, la soutenabilité de la solution ou encore l’impact sur l’organisation sont autant de facteurs de succès non capturés par ce modèle.

Les approches modernes du pilotage intègrent ces dimensions supplémentaires et considèrent le triangle comme une contrainte parmi d’autres, non comme la finalité du pilotage.


2. Enjeux business du pilotage de la performance

2.1 Pourquoi les projets dérivent

Les études sectorielles convergent sur un constat préoccupant : une proportion significative des projets échoue à atteindre leurs objectifs. Le Standish Group CHAOS Report, le PMI Pulse of the Profession et les analyses des grands cabinets de conseil identifient des causes récurrentes de dérive.

Le déficit de clarté sur les objectifs constitue la première cause d’échec. Lorsque les objectifs sont flous, contradictoires ou instables, le projet perd sa boussole et les équipes dispersent leurs efforts.

La sous-estimation initiale des efforts, des coûts et des risques génère des baselines irréalistes qui condamnent le projet dès son lancement. Cette sous-estimation peut être involontaire (manque d’information) ou volontaire (pression pour obtenir le financement).

Le pilotage déficient permet aux dérives de s’installer et de s’amplifier. L’absence d’indicateurs pertinents, la faible fréquence de suivi ou le manque de réactivité face aux alertes transforment des problèmes gérables en crises majeures.

Les changements non maîtrisés de périmètre, de contexte ou de priorités déstabilisent le projet sans que les baselines soient ajustées en conséquence.

Enfin, les problèmes humains et organisationnels (conflits, turnover, résistance au changement, défaut de sponsorship) fragilisent l’exécution même des projets bien planifiés.

2.2 Rôle des indicateurs dans la prise de décision

Les indicateurs de performance ne sont pas des outils de contrôle administratif mais des instruments d’aide à la décision. Leur valeur réside dans leur capacité à éclairer les choix des décideurs.

Un bon indicateur répond à trois fonctions complémentaires.

La fonction d’alerte permet de détecter les dérives suffisamment tôt pour réagir. Un indicateur qui signale un problème lorsqu’il est trop tard pour agir n’a aucune utilité opérationnelle.

La fonction de diagnostic aide à comprendre la nature et les causes des écarts constatés. L’indicateur doit permettre d’identifier les leviers d’action et non simplement constater une situation.

La fonction de décision fournit les éléments factuels nécessaires pour arbitrer entre différentes options. L’indicateur doit être suffisamment précis et fiable pour fonder une décision engageante.

Les indicateurs doivent être conçus en fonction des décisions qu’ils doivent éclairer. Un indicateur qui ne déclenche aucune action n’a pas sa place dans un tableau de bord.

2.3 Lien entre performance projet et performance organisationnelle

Les projets constituent le vecteur principal de transformation des organisations. La performance projet impacte directement la performance organisationnelle à travers plusieurs mécanismes.

La réalisation des bénéfices stratégiques dépend de la capacité des projets à délivrer les résultats attendus. Un portefeuille de projets sous-performants compromet l’atteinte des objectifs stratégiques de l’entreprise.

L’efficience des investissements est directement liée à la performance des projets. Les dépassements de coûts et de délais réduisent le retour sur investissement et immobilisent des ressources qui pourraient être allouées ailleurs.

La capacité de transformation de l’organisation dépend de sa maîtrise du mode projet. Une organisation qui échoue systématiquement ses projets perd confiance dans sa capacité à se transformer et devient réfractaire au changement.

La réputation et la crédibilité de la fonction projet (PMO, chefs de projet) sont construites ou détruites par la performance des projets. Cette réputation conditionne l’accès aux ressources et le niveau de support pour les projets futurs.

2.4 Risques d’un mauvais pilotage

Un pilotage déficient de la performance expose l’organisation à des risques significatifs.

Le risque financier est le plus immédiat. Les dépassements de budget peuvent atteindre des proportions considérables sur les grands projets, avec des impacts directs sur la trésorerie et la rentabilité.

Le risque d’opportunité correspond aux bénéfices perdus du fait des retards. Un projet de transformation digitale livré avec 18 mois de retard peut avoir perdu une grande partie de sa valeur stratégique.

Le risque de qualité survient lorsque le pilotage se focalise sur les délais et les coûts au détriment de la qualité. Les défauts non détectés génèrent des coûts de correction exponentiels et peuvent compromettre l’adoption de la solution.

Le risque organisationnel englobe les impacts sur le moral des équipes, la crédibilité de la fonction projet et la capacité future de l’organisation à mener des projets ambitieux.

Le risque réputationnel affecte la perception de l’organisation par ses clients, partenaires et collaborateurs lorsque les échecs projets deviennent visibles.


3. Indicateurs clés de performance (KPI)

3.1 Définition et typologies de KPI projet

Un Key Performance Indicator (KPI) est une mesure quantifiable utilisée pour évaluer le succès d’une organisation, d’un projet ou d’une activité dans l’atteinte de ses objectifs clés. En contexte projet, les KPI permettent de suivre la progression vers les objectifs et d’identifier les écarts nécessitant une action corrective.

Les KPI projet peuvent être classés selon plusieurs typologies complémentaires.

Par domaine de mesure, on distingue les KPI de délai (respect du planning), de coût (respect du budget), de périmètre (complétude des livrables), de qualité (conformité aux exigences), de risque (exposition aux aléas) et de valeur (génération des bénéfices).

Par niveau d’agrégation, on différencie les KPI élémentaires (mesure unitaire), les KPI composites (combinaison de plusieurs mesures) et les KPI synthétiques (vision globale de la performance).

Par temporalité, on distingue les KPI instantanés (situation à un instant T), les KPI de tendance (évolution dans le temps) et les KPI prévisionnels (projection vers l’avenir).

3.2 KPI opérationnels versus stratégiques

Les KPI opérationnels mesurent l’exécution quotidienne du projet. Ils concernent principalement l’équipe projet et permettent un pilotage rapproché des activités.

Exemples de KPI opérationnels :

  • Nombre de tâches terminées par sprint
  • Vélocité de l’équipe
  • Taux de couverture des tests
  • Nombre de bugs ouverts par criticité
  • Délai moyen de résolution des anomalies

Les KPI stratégiques mesurent la contribution du projet aux objectifs de l’organisation. Ils s’adressent aux instances de gouvernance et permettent d’évaluer la création de valeur.

Exemples de KPI stratégiques :

  • Taux de réalisation des bénéfices attendus
  • ROI du projet à date
  • Niveau d’adoption de la solution
  • Impact sur les indicateurs métier cibles
  • Alignement avec les priorités stratégiques

La distinction entre ces deux niveaux est essentielle pour adapter le reporting aux différentes audiences et éviter de noyer les décideurs dans des détails opérationnels.

3.3 KPI de résultat versus KPI de pilotage

Les KPI de résultat (lagging indicators) mesurent ce qui s’est passé. Ils constatent la performance a posteriori et permettent d’évaluer le succès des actions passées.

Exemples : pourcentage du budget consommé, nombre de livrables acceptés, niveau de satisfaction client, délai effectif de livraison.

Les KPI de pilotage (leading indicators) mesurent les facteurs qui influencent les résultats futurs. Ils permettent d’anticiper la performance et de déclencher des actions préventives.

Exemples : évolution du carnet de risques, tendance de la vélocité, taux de participation aux cérémonies, niveau d’engagement des parties prenantes clés.

Un système de pilotage équilibré combine ces deux types d’indicateurs. Les KPI de résultat valident l’efficacité des actions tandis que les KPI de pilotage permettent d’anticiper et de corriger la trajectoire.

3.4 Bonnes pratiques de sélection des indicateurs

La sélection des KPI constitue un exercice critique qui conditionne l’efficacité du pilotage. Plusieurs principes doivent guider ce choix.

Pertinence par rapport aux objectifs : chaque KPI doit être directement lié à un objectif du projet. Un indicateur sans lien avec les objectifs encombre le tableau de bord sans apporter de valeur.

Actionnabilité : un KPI doit permettre de déclencher des actions concrètes. Si aucune décision ne peut être prise sur la base de l’indicateur, il n’a pas sa place dans le dispositif de pilotage.

Mesurabilité : l’indicateur doit pouvoir être calculé de manière fiable et reproductible. Les données sources doivent être disponibles et leur qualité maîtrisée.

Temporalité adaptée : la fréquence de mesure doit correspondre au rythme de décision. Un indicateur hebdomadaire n’est pas utile si les décisions sont mensuelles.

Simplicité de compréhension : les destinataires de l’indicateur doivent pouvoir l’interpréter sans expertise technique. Un indicateur complexe sera ignoré ou mal utilisé.

Nombre limité : la multiplication des indicateurs dilue l’attention et rend le pilotage inefficace. Un tableau de bord projet efficace comporte généralement entre 5 et 10 KPI clés.


4. OKR appliqués à la gestion de projet

4.1 Principes des OKR

Les Objectives and Key Results (OKR) constituent un cadre de définition et de suivi des objectifs développé chez Intel et popularisé par Google. Ce framework repose sur une articulation entre objectifs qualitatifs inspirants et résultats clés quantifiables.

Un Objective est une description qualitative de ce que l’on souhaite accomplir. Il doit être ambitieux, inspirant et orienté vers l’action. L’objectif donne une direction et mobilise l’énergie des équipes.

Les Key Results sont des mesures quantitatives qui permettent de savoir si l’objectif est atteint. Ils doivent être spécifiques, mesurables, atteignables, pertinents et temporellement définis. Chaque objectif est généralement associé à 3 à 5 résultats clés.

Les OKR fonctionnent selon des cycles courts (généralement trimestriels) et encouragent la définition d’objectifs ambitieux dont l’atteinte à 70% est considérée comme un succès. Cette approche vise à pousser les équipes hors de leur zone de confort tout en acceptant l’échec partiel comme une composante normale du processus d’amélioration.

4.2 Différence entre KPI et OKR

KPI et OKR sont des outils complémentaires qui répondent à des besoins distincts.

Les KPI mesurent la santé d’une activité ou d’un processus. Ils permettent de surveiller que les opérations se déroulent comme prévu et d’identifier les anomalies. Les KPI sont généralement stables dans le temps et mesurent des dimensions récurrentes de la performance.

Les OKR pilotent le changement. Ils définissent ce que l’on veut accomplir au-delà du fonctionnement courant et mesurent la progression vers ces ambitions. Les OKR évoluent d’un cycle à l’autre en fonction des priorités.

En contexte projet, les KPI permettent de suivre l’exécution (respect des délais, du budget, de la qualité) tandis que les OKR orientent l’effort vers les résultats à atteindre et la valeur à créer.

Une utilisation combinée de ces deux outils offre une vision complète : les KPI garantissent que le projet reste sous contrôle tandis que les OKR maintiennent le focus sur les ambitions.

4.3 Cas d’usage des OKR en contexte projet

Les OKR trouvent plusieurs applications pertinentes en gestion de projet.

Cadrage des objectifs du projet : lors de la phase d’initialisation, les OKR permettent de formaliser ce que le projet doit accomplir au-delà de la simple livraison de fonctionnalités. Cette approche favorise l’alignement entre le sponsor, l’équipe projet et les parties prenantes.

Exemple d’OKR de projet :

  • Objective : Transformer l’expérience client digitale
  • KR1 : Atteindre un NPS de 50 sur le parcours digital (baseline : 25)
  • KR2 : Réduire le délai moyen de traitement des demandes de 5 jours à 1 jour
  • KR3 : Atteindre 80% d’adoption du nouveau portail dans les 3 mois suivant le déploiement

Pilotage par phase ou sprint : les OKR peuvent structurer les objectifs de chaque itération en complément du backlog fonctionnel. Cette approche renforce l’orientation résultat des équipes agiles.

Gouvernance du portefeuille : au niveau PMO, les OKR permettent d’articuler les objectifs des projets avec les priorités stratégiques de l’organisation et de mesurer la contribution de chaque projet aux ambitions globales.

4.4 Alignement objectifs projet et stratégie d’entreprise

L’alignement stratégique constitue un facteur clé de succès des projets. Les OKR fournissent un mécanisme explicite pour relier les objectifs des projets aux ambitions de l’organisation.

Le processus d’alignement se déroule en cascade :

Niveau stratégique : la direction générale définit les OKR de l’entreprise pour la période (généralement l’année).

Niveau portefeuille : le PMO traduit ces OKR en objectifs pour le portefeuille de projets et vérifie que chaque projet contribue à au moins un OKR stratégique.

Niveau projet : chaque projet définit ses propres OKR en démontrant explicitement leur contribution aux OKR du niveau supérieur.

Niveau équipe : les équipes projet peuvent décliner des OKR opérationnels alignés avec les objectifs du projet.

Cet alignement vertical garantit que les efforts projet contribuent réellement aux priorités de l’organisation. Il facilite également les arbitrages en cas de conflit de ressources : les projets contribuant aux OKR prioritaires sont favorisés.


5. Reporting et tableaux de bord

5.1 Objectifs du reporting projet

Le reporting projet répond à plusieurs objectifs complémentaires qui doivent guider sa conception.

Informer les parties prenantes sur l’état d’avancement du projet. Cette fonction de transparence est essentielle pour maintenir la confiance et l’engagement des acteurs.

Alerter sur les difficultés rencontrées et les risques identifiés. Le reporting doit permettre de remonter les problèmes aux décideurs habilités à les traiter.

Décider en fournissant les éléments factuels nécessaires aux arbitrages. Un bon reporting présente non seulement la situation mais également les options et leurs impacts.

Engager les parties prenantes en maintenant leur attention sur le projet. Le reporting est aussi un outil de communication qui contribue à l’adhésion.

Capitaliser en documentant l’historique du projet pour les analyses post-mortem et l’amélioration continue.

Ces objectifs peuvent entrer en tension. Un reporting très détaillé satisfait le besoin d’information mais peut nuire à la lisibilité décisionnelle. L’enjeu est de trouver le bon équilibre en fonction des audiences.

5.2 Reporting opérationnel versus exécutif

Le reporting opérationnel s’adresse à l’équipe projet et aux managers directement impliqués dans l’exécution. Il présente un niveau de détail élevé permettant de piloter les activités au quotidien.

Caractéristiques du reporting opérationnel :

  • Fréquence élevée (quotidienne à hebdomadaire)
  • Granularité fine (niveau tâche ou lot de travail)
  • Focus sur l’exécution et les obstacles immédiats
  • Orientation action et résolution de problèmes

Le reporting exécutif s’adresse aux instances de gouvernance (comité de pilotage, sponsor, direction). Il présente une vision synthétique orientée vers la décision.

Caractéristiques du reporting exécutif :

  • Fréquence modérée (mensuelle à trimestrielle)
  • Vision synthétique et agrégée
  • Focus sur les écarts significatifs et les décisions requises
  • Orientation stratégique et valeur

L’erreur classique consiste à présenter un reporting opérationnel à un comité de pilotage. Les décideurs n’ont ni le temps ni l’expertise pour traiter ce niveau de détail. Le reporting exécutif doit être conçu spécifiquement pour cette audience.

5.3 Bonnes pratiques de dashboards

Un dashboard efficace respecte plusieurs principes de conception.

Hiérarchisation de l’information : les indicateurs les plus critiques doivent être immédiatement visibles. L’organisation visuelle doit refléter les priorités du pilotage.

Lisibilité instantanée : le lecteur doit pouvoir évaluer la situation globale en quelques secondes. L’usage de codes couleurs (vert/orange/rouge), de jauges et de tendances facilite cette lecture rapide.

Cohérence temporelle : les données présentées doivent correspondre à la même période de référence. Les décalages temporels entre indicateurs faussent l’analyse.

Contextualisation : chaque indicateur doit être présenté avec sa cible, son historique et son évolution. Un chiffre isolé n’est pas interprétable.

Capacité de drill-down : le dashboard synthétique doit permettre d’accéder aux détails pour les utilisateurs souhaitant approfondir un point.

Stabilité du format : le format du dashboard doit rester stable pour permettre aux utilisateurs de construire leurs repères et de suivre les évolutions dans le temps.

5.4 Indicateurs visuels et lisibilité décisionnelle

La représentation visuelle des indicateurs impacte directement leur utilisation pour la décision.

Les codes couleurs (RAG : Red/Amber/Green) constituent le standard pour signaler rapidement l’état d’un indicateur. Les seuils de passage d’une couleur à l’autre doivent être définis explicitement et correspondre à des niveaux de risque réels.

Les tendances (flèches haut/bas/stable) complètent l’état instantané en montrant la dynamique. Un indicateur orange en amélioration n’appelle pas la même réaction qu’un indicateur orange en dégradation.

Les écarts (variance par rapport à la cible ou à la baseline) quantifient l’amplitude des problèmes. Un écart de 5% n’a pas le même impact qu’un écart de 50%.

Les graphiques temporels permettent de visualiser les tendances et d’identifier les points d’inflexion. Ils sont particulièrement utiles pour les indicateurs évoluant de manière continue.

Les comparaisons (benchmark, historique, prévisions) permettent de contextualiser la performance actuelle et de projeter la trajectoire future.

La lisibilité décisionnelle impose de limiter le nombre d’indicateurs présentés simultanément. Un dashboard surchargé perd son pouvoir de synthèse et génère de la confusion plutôt que de la clarté.


6. Earned Value Management (EVM)

6.1 Principes fondamentaux de l’EVM

L’Earned Value Management (EVM) est une méthodologie de gestion de la performance projet qui intègre le périmètre, le planning et les coûts dans un système de mesure unifié. Développée initialement pour le Département de la Défense américain, cette approche est aujourd’hui reconnue comme une bonne pratique internationale, documentée notamment dans le PMBOK® Guide et la norme ANSI/EIA-748.

Le principe fondamental de l’EVM repose sur la comparaison de trois valeurs clés à tout instant du projet :

Planned Value (PV) ou Valeur Planifiée : le budget autorisé pour le travail planifié à date. C’est ce que nous aurions dû dépenser si le projet avançait exactement comme prévu.

Earned Value (EV) ou Valeur Acquise : la valeur du travail réellement accompli, mesurée en termes de budget initial. C’est ce que vaut le travail effectué, indépendamment de ce qu’il a réellement coûté.

Actual Cost (AC) ou Coût Réel : les coûts réellement engagés pour le travail accompli. C’est ce que nous avons effectivement dépensé.

La comparaison de ces trois valeurs permet de déterminer si le projet est en avance ou en retard (comparaison EV/PV) et s’il respecte ou dépasse son budget (comparaison EV/AC).

6.2 Indicateurs clés de l’EVM

L’EVM produit plusieurs indicateurs dérivés qui enrichissent l’analyse de la performance.

Les écarts (Variances) mesurent la différence absolue entre les valeurs.

Schedule Variance (SV) = EV – PV

  • SV > 0 : le projet est en avance
  • SV < 0 : le projet est en retard
  • SV = 0 : le projet est conforme au planning

Cost Variance (CV) = EV – AC

  • CV > 0 : le projet coûte moins que prévu
  • CV < 0 : le projet coûte plus que prévu
  • CV = 0 : le projet respecte son budget

Les indices (Performance Indexes) mesurent le ratio de performance.

Schedule Performance Index (SPI) = EV / PV

  • SPI > 1 : le projet avance plus vite que prévu
  • SPI < 1 : le projet avance moins vite que prévu
  • SPI = 1 : performance conforme au planning

Cost Performance Index (CPI) = EV / AC

  • CPI > 1 : le projet est plus efficient que prévu
  • CPI < 1 : le projet est moins efficient que prévu
  • CPI = 1 : efficience conforme aux prévisions

Les projections (Forecasts) permettent d’anticiper la fin du projet.

Estimate At Completion (EAC) = BAC / CPI (formule simplifiée)

  • Projection du coût total du projet basée sur la performance actuelle

Estimate To Complete (ETC) = EAC – AC

  • Budget nécessaire pour terminer le projet

Variance At Completion (VAC) = BAC – EAC

  • Écart budgétaire projeté à la fin du projet

To Complete Performance Index (TCPI) = (BAC – EV) / (BAC – AC)

  • Performance requise pour terminer dans le budget initial

6.3 Apports et limites de l’EVM

L’EVM présente des apports significatifs pour le pilotage projet.

Vision intégrée : l’EVM fournit une mesure unique de la performance qui combine délais et coûts, évitant les analyses en silos.

Détection précoce : les écarts deviennent visibles dès les premières phases du projet, permettant des actions correctives anticipées.

Objectivité : les indicateurs sont calculés selon des règles précises, réduisant les biais d’appréciation subjectifs.

Projections fiables : les formules de prévision permettent d’anticiper le coût final et la date d’achèvement avec une bonne précision.

Langage commun : l’EVM fournit un vocabulaire standardisé pour discuter de la performance entre les différents acteurs.

L’EVM présente également des limites qu’il convient de connaître.

Complexité de mise en œuvre : l’EVM requiert une planification détaillée, des règles de mesure de l’avancement et un suivi rigoureux des coûts.

Focus coût et délai : l’EVM ne mesure pas directement la qualité, la satisfaction client ou la valeur business.

Pertinence des baselines : si la planification initiale est irréaliste, les mesures EVM perdent leur signification.

Adaptation aux approches agiles : l’EVM traditionnel peut être difficile à appliquer dans un contexte de périmètre évolutif.

6.4 Contextes où l’EVM est pertinent

L’EVM trouve sa pleine pertinence dans certains contextes projet.

Projets à périmètre stable : l’EVM fonctionne optimalement lorsque le périmètre est défini précisément dès le départ et évolue peu.

Projets contractuels : dans les relations client-fournisseur avec engagement forfaitaire, l’EVM fournit un cadre objectif de suivi de la performance.

Grands programmes : la consolidation des indicateurs EVM permet de piloter des programmes complexes impliquant de multiples équipes et lots de travail.

Secteurs réglementés : certains secteurs (défense, aérospatiale, grands projets publics) imposent l’utilisation de l’EVM comme standard de reporting.

Projets critiques : lorsque les enjeux financiers ou stratégiques sont majeurs, l’investissement dans un pilotage EVM se justifie.

Pour les projets agiles ou à périmètre évolutif, des adaptations de l’EVM (AgileEVM, Earned Business Value) ont été développées pour conserver les bénéfices de l’approche tout en s’adaptant au contexte.


7. Prévention des dérives et pilotage proactif

7.1 Détection précoce des signaux faibles

La détection précoce des dérives constitue un enjeu majeur du pilotage. Plus un problème est identifié tôt, plus les options de traitement sont nombreuses et moins les conséquences sont graves.

Les signaux faibles sont des indices ténus qui, pris isolément, ne constituent pas des alertes mais dont l’accumulation révèle un problème émergent.

Signaux faibles sur les délais :

  • Glissements répétés de tâches individuelles sans impact apparent sur les jalons
  • Augmentation du travail en cours (work in progress) sans augmentation des livrables
  • Reports successifs de décisions ou validations
  • Multiplication des réunions de coordination sans résolution des problèmes

Signaux faibles sur les coûts :

  • Consommation rapide des provisions pour aléas
  • Recours croissant à des ressources non prévues initialement
  • Demandes répétées de rallonge budgétaire sur des postes mineurs
  • Écarts inexpliqués entre effort estimé et effort réel sur les premiers lots

Signaux faibles sur la qualité :

  • Augmentation du taux de retouche ou de correction
  • Reports des activités de test ou de validation
  • Complexification des solutions techniques en cours de projet
  • Désengagement des experts qualité

Signaux faibles organisationnels :

  • Baisse de participation aux réunions d’équipe
  • Augmentation du turnover sur l’équipe projet
  • Tensions croissantes entre les acteurs
  • Désengagement visible du sponsor ou des parties prenantes clés

7.2 Indicateurs prédictifs versus réactifs

Les indicateurs réactifs (lagging) constatent ce qui s’est passé. Ils sont utiles pour évaluer la performance passée mais arrivent trop tard pour permettre l’action préventive.

Exemples d’indicateurs réactifs :

  • Retard constaté sur un jalon
  • Dépassement de budget à date
  • Nombre de défauts détectés en recette
  • Taux de satisfaction mesuré après livraison

Les indicateurs prédictifs (leading) anticipent la performance future. Ils permettent d’agir avant que les problèmes ne se matérialisent.

Exemples d’indicateurs prédictifs :

  • Tendance de la vélocité sur les derniers sprints
  • Évolution du carnet de risques (nouveaux risques, risques aggravés)
  • Taux de couverture des exigences par les tests préparés
  • Niveau d’engagement des parties prenantes dans les revues

La construction d’un système d’indicateurs prédictifs requiert une compréhension des facteurs causaux de la performance. Quels éléments observables aujourd’hui annoncent les résultats de demain ? Cette analyse causale est spécifique à chaque contexte projet.

7.3 Scénarios correctifs

Face à une dérive détectée, le chef de projet dispose de plusieurs options correctives qu’il doit évaluer et proposer aux instances de décision.

Absorption : utiliser les marges existantes (provisions, buffers) pour absorber l’écart sans modifier les objectifs du projet. Cette option n’est viable que si les marges sont suffisantes et si les causes de la dérive sont maîtrisées.

Compression : accélérer le projet en ajoutant des ressources (crashing) ou en parallélisant des activités (fast tracking). Cette option a un coût (ressources supplémentaires) ou un risque (complexification).

Réduction de périmètre : réviser les objectifs du projet pour les adapter aux contraintes. Cette option préserve les délais et le budget mais réduit la valeur délivrée.

Extension : accepter un allongement des délais pour préserver le périmètre et la qualité. Cette option doit être validée au regard des contraintes business.

Révision budgétaire : obtenir un budget complémentaire pour couvrir les surcoûts. Cette option suppose que la valeur du projet justifie l’investissement supplémentaire.

Arrêt du projet : dans les cas extrêmes où le projet n’est plus viable, l’arrêt peut être la meilleure décision pour limiter les pertes.

Le choix entre ces options dépend du contexte, des contraintes et des priorités. Le chef de projet doit présenter les scénarios avec leurs impacts et leurs conditions de faisabilité pour permettre une décision éclairée.

7.4 Rôle du chef de projet et du PMO

Le chef de projet porte la responsabilité première du pilotage de la performance au quotidien.

Ses responsabilités incluent :

  • Mettre en place le dispositif de mesure de la performance
  • Collecter et analyser les indicateurs selon la fréquence définie
  • Identifier les écarts et en analyser les causes
  • Proposer des actions correctives aux instances de décision
  • Suivre l’efficacité des actions et ajuster si nécessaire
  • Communiquer la performance aux parties prenantes

Le PMO (Project Management Office) joue un rôle de support, de standardisation et de consolidation.

Ses responsabilités incluent :

  • Définir les standards de pilotage de la performance applicables aux projets
  • Fournir les outils et méthodes de mesure
  • Former et accompagner les chefs de projet
  • Consolider la performance au niveau du portefeuille
  • Analyser les tendances transverses et identifier les bonnes pratiques
  • Alerter la direction sur les projets à risque

La collaboration entre chef de projet et PMO est essentielle. Le chef de projet apporte la connaissance terrain du projet tandis que le PMO apporte la vision transverse et méthodologique.


8. Bonnes pratiques de pilotage de la performance

8.1 Simplicité et pertinence des indicateurs

La tentation de multiplier les indicateurs est forte mais contre-productive. Un système de pilotage efficace repose sur un nombre limité d’indicateurs soigneusement sélectionnés.

Le principe du « less is more » s’applique pleinement au pilotage. Chaque indicateur supplémentaire dilue l’attention, complexifie la collecte et augmente le risque de signaux contradictoires.

La règle des 5 à 10 KPI constitue une bonne référence pour un projet standard. Au-delà, le tableau de bord devient difficile à lire et à exploiter.

Le test de l’action permet de filtrer les indicateurs : si l’indicateur ne déclenche jamais d’action, il n’a pas sa place dans le dispositif de pilotage opérationnel. Il peut éventuellement être conservé pour des analyses ponctuelles.

L’adaptation au contexte est essentielle. Un projet de développement logiciel n’utilise pas les mêmes indicateurs qu’un projet d’infrastructure ou de transformation organisationnelle. Les indicateurs doivent refléter les facteurs clés de succès du projet.

8.2 Fréquence et rythme de suivi

La fréquence de pilotage doit être adaptée au rythme du projet et aux besoins décisionnels.

Le suivi quotidien (daily standup en agile) permet de détecter les blocages immédiats et de maintenir la coordination de l’équipe. Il porte sur l’avancement des tâches en cours et les obstacles rencontrés.

Le suivi hebdomadaire constitue le rythme de base du pilotage opérationnel. Il permet d’analyser les indicateurs de performance, d’identifier les écarts significatifs et de déclencher les actions correctives.

Le suivi mensuel correspond généralement au rythme des comités de pilotage. Il porte sur la performance globale du projet, les risques majeurs et les décisions stratégiques.

Le suivi trimestriel permet de prendre du recul sur la trajectoire du projet, d’évaluer l’alignement avec les objectifs stratégiques et d’ajuster les orientations si nécessaire.

L’erreur classique consiste à établir une fréquence unique pour tous les indicateurs. Certains indicateurs nécessitent un suivi quotidien (disponibilité d’un système en production) tandis que d’autres n’ont de sens qu’au rythme mensuel (ROI du projet).

8.3 Responsabilisation des acteurs

La performance ne se décrète pas, elle se construit par l’engagement de tous les acteurs du projet.

Attribution claire des responsabilités : chaque indicateur doit avoir un propriétaire identifié, responsable de sa collecte, de son analyse et des actions d’amélioration.

Objectifs partagés : les cibles de performance doivent être comprises et acceptées par les équipes. Un objectif imposé sans adhésion génère résistance et comportements d’évitement.

Autonomie d’action : les responsables d’indicateurs doivent disposer des leviers pour agir sur la performance. Une responsabilité sans pouvoir d’action est démotivante et inefficace.

Feedback régulier : les équipes doivent recevoir un retour sur leur performance pour pouvoir s’améliorer. Ce feedback doit être factuel, constructif et orienté vers l’action.

Reconnaissance : les bonnes performances doivent être reconnues et célébrées. La focalisation exclusive sur les problèmes démotive les équipes et nuit à l’engagement.

8.4 Culture de la performance et de la transparence

Au-delà des outils et des processus, le pilotage de la performance repose sur une culture organisationnelle favorable.

La transparence constitue le fondement de cette culture. Les indicateurs de performance doivent être partagés ouvertement, y compris lorsqu’ils révèlent des difficultés. Le masquage des problèmes empêche leur traitement et aggrave les situations.

Le droit à l’erreur permet aux équipes de signaler les problèmes sans craindre de sanctions. Dans une culture punitive, les mauvaises nouvelles sont cachées jusqu’à ce qu’il soit trop tard pour agir.

L’amélioration continue transforme les écarts de performance en opportunités d’apprentissage. Chaque problème résolu enrichit la capacité collective à performer.

La responsabilité collective évite les comportements de silos où chacun optimise sa propre performance au détriment du projet global. Les indicateurs doivent encourager la collaboration plutôt que la compétition interne.

L’exemplarité managériale est indispensable. Si les dirigeants ne s’intéressent pas aux indicateurs ou ne réagissent pas aux alertes, le système de pilotage perd toute crédibilité.


9. Erreurs fréquentes et anti-patterns

9.1 Trop d’indicateurs

La multiplication des indicateurs constitue l’erreur la plus répandue. Elle trouve plusieurs origines.

L’accumulation historique : au fil du temps, de nouveaux indicateurs sont ajoutés sans que les anciens soient supprimés. Le tableau de bord devient un millefeuille illisible.

La couverture exhaustive : le désir de tout mesurer conduit à créer des indicateurs pour chaque aspect du projet, sans hiérarchisation.

La pression des parties prenantes : chaque partie prenante demande « son » indicateur, et le chef de projet accumule pour satisfaire tout le monde.

Conséquences : surcharge de travail pour la collecte, dilution de l’attention, paralysie décisionnelle face à des signaux contradictoires, perte de crédibilité du reporting.

Remède : revoir régulièrement le tableau de bord, supprimer les indicateurs inutilisés, regrouper les indicateurs redondants, prioriser selon les décisions à éclairer.

9.2 Indicateurs non actionnables

Un indicateur qui ne déclenche aucune action est un indicateur inutile. Cette situation survient dans plusieurs cas.

Indicateur déconnecté des leviers d’action : on mesure quelque chose sur lequel on n’a pas de prise. Par exemple, mesurer la satisfaction client finale alors que le projet est trop avancé pour modifier quoi que ce soit.

Indicateur sans seuil d’alerte : en l’absence de cible ou de seuil, l’indicateur ne permet pas de savoir s’il faut réagir ou non.

Indicateur trop agrégé : un indicateur global ne permet pas d’identifier où agir. Le CPI global du projet ne dit pas quelle équipe ou quel lot pose problème.

Indicateur sans propriétaire : si personne n’est responsable de réagir à l’indicateur, il reste lettre morte.

Remède : pour chaque indicateur, définir les actions associées aux différents niveaux (vert, orange, rouge), identifier le responsable de l’action, vérifier que les leviers d’action existent.

9.3 Reporting purement administratif

Le reporting administratif vise à satisfaire une exigence formelle plutôt qu’à piloter réellement le projet.

Symptômes : reporting produit mécaniquement sans analyse, commentaires génériques copier-coller d’une période à l’autre, pas de discussion en comité sur le contenu du reporting, absence de décisions suite au reporting.

Causes : pression sur le chef de projet pour produire du reporting sans temps pour l’analyser, destinataires du reporting désintéressés, culture de conformité plutôt que de performance.

Conséquences : perte de temps considérable pour une valeur nulle, décrédibilisation du pilotage projet, problèmes non détectés ou non traités.

Remède : alléger le reporting pour permettre une vraie analyse, impliquer les destinataires dans la définition de leurs besoins, transformer les comités de pilotage en instances de décision réelles.

9.4 Pilotage orienté justification plutôt que décision

Dans certaines cultures organisationnelles, le reporting sert davantage à justifier la situation qu’à éclairer les décisions.

Le mode justification se caractérise par des commentaires expliquant pourquoi les écarts ne sont pas si graves, des présentations minimisant les risques, et une réticence à remonter les mauvaises nouvelles.

Le mode décision présente les faits objectivement, identifie clairement les problèmes, propose des options et sollicite des arbitrages.

La différence fondamentale réside dans la posture : le mode justification est défensif et tourné vers le passé tandis que le mode décision est constructif et tourné vers l’action.

Remède : créer un environnement sécurisé pour la remontée des problèmes, valoriser la détection précoce des difficultés, sanctionner le masquage plutôt que les mauvaises performances.


10. Cadre de performance réutilisable

10.1 Checklist « Pilotage de la performance projet »

Cette checklist permet d’évaluer la maturité du dispositif de pilotage d’un projet.

Cadrage du pilotage

  • Les objectifs de performance du projet sont définis et validés
  • Les indicateurs clés sont identifiés et documentés
  • Les cibles et seuils d’alerte sont fixés pour chaque indicateur
  • Les sources de données sont identifiées et fiables
  • La fréquence de mesure est définie et adaptée
  • Les responsabilités de collecte et d’analyse sont attribuées

Dispositif de mesure

  • Les outils de collecte sont en place et opérationnels
  • Les règles de calcul des indicateurs sont documentées
  • Les données sont collectées aux fréquences prévues
  • La qualité des données est vérifiée régulièrement
  • Les indicateurs sont calculés et disponibles à temps

Analyse et décision

  • Les écarts sont analysés et leurs causes identifiées
  • Les actions correctives sont définies pour les indicateurs en alerte
  • Les décisions sont prises aux bons niveaux de gouvernance
  • Le suivi des actions est assuré
  • Les tendances sont analysées et les prévisions mises à jour

Communication

  • Le reporting est adapté aux différentes audiences
  • Les tableaux de bord sont lisibles et actionnables
  • Les parties prenantes sont informées régulièrement
  • Les alertes sont remontées dans les délais appropriés

10.2 Mini-framework KPI, OKR, Reporting

Ce framework synthétise l’articulation entre les trois composantes du pilotage de la performance.

Niveau stratégique : OKR

ComposanteDescriptionExemple
ObjectiveAmbition qualitative du projetTransformer l’expérience client digitale
Key Result 1Mesure quantitative de succèsNPS digital > 50
Key Result 2Mesure quantitative de succèsDélai traitement < 24h
Key Result 3Mesure quantitative de succèsTaux adoption > 80%

Niveau pilotage : KPI

CatégorieKPICibleFréquence
DélaiSPI (Schedule Performance Index)≥ 0.95Hebdomadaire
CoûtCPI (Cost Performance Index)≥ 0.95Hebdomadaire
QualitéTaux de défauts critiques< 2%Hebdomadaire
Périmètre% exigences livréesSelon planningHebdomadaire
RisquesExposition risque globale< seuil acceptableHebdomadaire

Niveau reporting : Tableaux de bord

AudienceContenuFréquenceFormat
ÉquipeAvancement détaillé, blocagesQuotidienStandup
Chef de projetKPI complets, analyse écartsHebdomadaireDashboard
Comité pilotageSynthèse exécutive, décisionsMensuelPrésentation
SponsorSituation globale, alertesÀ la demandeFlash report

10.3 Questions clés pour auditer la performance d’un projet

Ces questions permettent d’évaluer rapidement la santé du pilotage de la performance.

Sur les objectifs

  • Les objectifs du projet sont-ils clairs, mesurables et partagés ?
  • Le lien entre objectifs projet et objectifs stratégiques est-il explicite ?
  • Les critères de succès sont-ils définis et acceptés par les parties prenantes ?

Sur les indicateurs

  • Les indicateurs mesurent-ils ce qui compte vraiment ?
  • Chaque indicateur déclenche-t-il des actions concrètes ?
  • Le nombre d’indicateurs est-il raisonnable (5-10) ?
  • Les indicateurs couvrent-ils les dimensions clés (délai, coût, qualité, valeur) ?

Sur la mesure

  • Les données sont-elles fiables et disponibles à temps ?
  • Les règles de calcul sont-elles claires et appliquées uniformément ?
  • La fréquence de mesure est-elle adaptée au rythme du projet ?

Sur l’analyse

  • Les écarts sont-ils analysés en profondeur ou simplement constatés ?
  • Les causes racines des problèmes sont-elles identifiées ?
  • Les tendances sont-elles suivies et les projections réalisées ?

Sur la décision

  • Les indicateurs éclairent-ils réellement les décisions ?
  • Les actions correctives sont-elles déclenchées à temps ?
  • Les instances de gouvernance utilisent-elles effectivement le reporting ?

Sur la culture

  • Les mauvaises nouvelles remontent-elles librement ?
  • Les équipes sont-elles engagées dans l’amélioration de la performance ?
  • La transparence est-elle réelle ou de façade ?

Synthèse exécutive (TL;DR)

Messages clés pour décideurs

La performance projet ne se réduit pas au respect du triangle coût-délai-périmètre. Elle englobe la création de valeur, la satisfaction des parties prenantes et la contribution aux objectifs stratégiques de l’organisation.

Le pilotage de la performance est un investissement rentable. Un système d’indicateurs pertinents et un processus de décision efficace permettent de détecter les dérives tôt, de réagir vite et de maximiser les chances de succès.

La qualité prime sur la quantité. Mieux vaut 5 indicateurs vraiment pilotés que 50 indicateurs ignorés. Chaque indicateur doit déclencher des actions concrètes.

La transparence est non négociable. Le masquage des problèmes empêche leur traitement et amplifie les crises. Une culture de la performance repose sur la confiance et le droit à l’erreur.

Ce qu’il faut réellement piloter

Au-delà des métriques classiques, les projets performants pilotent quatre dimensions essentielles.

La valeur : le projet crée-t-il les bénéfices attendus ? Les indicateurs de valeur (ROI, bénéfices réalisés, adoption) doivent compléter les indicateurs d’exécution.

Les risques : quelle est l’exposition du projet aux aléas ? Un pilotage proactif des risques prévient les crises plutôt que de les subir.

L’engagement : les parties prenantes sont-elles mobilisées ? L’engagement du sponsor, des utilisateurs et de l’équipe conditionne le succès du projet.

La trajectoire : où allons-nous ? Les indicateurs prédictifs et les projections permettent d’anticiper plutôt que de constater.

Décisions associées aux indicateurs

Chaque indicateur doit être associé à des décisions types selon son niveau.

Niveau indicateurDécisions types
VertPoursuivre, capitaliser les bonnes pratiques
OrangeAnalyser les causes, déclencher des actions correctives, renforcer le suivi
RougeEscalader, arbitrer entre options correctives, réviser les objectifs si nécessaire

Liens logiques vers les autres sections du silo

Cet article s’inscrit dans un écosystème de connaissances interconnectées. Voici les liens avec les autres thématiques du Knowledge Hub.

Fondamentaux de la gestion de projet : la performance s’appuie sur une maîtrise solide des fondamentaux (cycle de vie, processus, documentation). Sans cette base, le pilotage manque de structure.

Gestion de la qualité : la qualité constitue une dimension clé de la performance. Les indicateurs qualité (taux de défauts, conformité, satisfaction) alimentent le tableau de bord de performance.

PMO (Project Management Office) : le PMO définit les standards de pilotage de la performance et assure la consolidation au niveau du portefeuille. Cette fonction est essentielle pour la cohérence et la comparabilité.

Gouvernance projet : les instances de gouvernance sont les destinataires du reporting de performance et les décideurs des actions correctives. L’articulation entre pilotage et gouvernance conditionne l’efficacité du dispositif.

Delivery et méthodes : les méthodes de delivery (agile, hybride, prédictif) influencent les indicateurs pertinents et les rythmes de pilotage. L’adaptation du pilotage au contexte méthodologique est indispensable.


Sources et références

Références PMI

PMBOK® Guide – Seventh Edition (2021) Project Management Institute Cette édition introduit les Project Performance Domains et une vision holistique de la performance projet. Lien : https://www.pmi.org/pmbok-guide-standards/foundational/pmbok

The Standard for Earned Value Management (2019) Project Management Institute Guide de référence sur l’Earned Value Management et ses applications. Lien : https://www.pmi.org/pmbok-guide-standards/foundational/earned-value-management

Pulse of the Profession® Project Management Institute Rapport annuel sur l’état de la profession et les facteurs de succès des projets. Lien : https://www.pmi.org/learning/thought-leadership/pulse

Références sur les OKR

Measure What Matters (2018) John Doerr Ouvrage de référence sur les OKR par l’investisseur qui les a introduits chez Google.

OKRs for Project Management PMI Resources Applications des OKR dans le contexte de la gestion de projet.

Normes internationales

ISO 21500:2021 – Guidance on project management Organisation internationale de normalisation Norme internationale sur le management de projet incluant les aspects de performance.

ANSI/EIA-748 – Earned Value Management Systems American National Standards Institute Standard américain définissant les exigences des systèmes EVM.

Ressources complémentaires

Standish Group CHAOS Report Analyse statistique récurrente sur les taux de succès des projets et leurs facteurs. Lien : https://www.standishgroup.com/

Gartner Research on Project Performance Études et analyses sur les meilleures pratiques de pilotage projet. Lien : https://www.gartner.com/


Mots clé : Performance projet, KPI, indicateurs de performance, pilotage projet, Earned Value Management, OKR, PMO, PMBOK, tableau de bord, reporting projet, CPI, SPI, gouvernance projet, création de valeur, ROI projet, signaux faibles, indicateurs prédictifs, alignement stratégique, suivi d’avancement, actions correctives.
