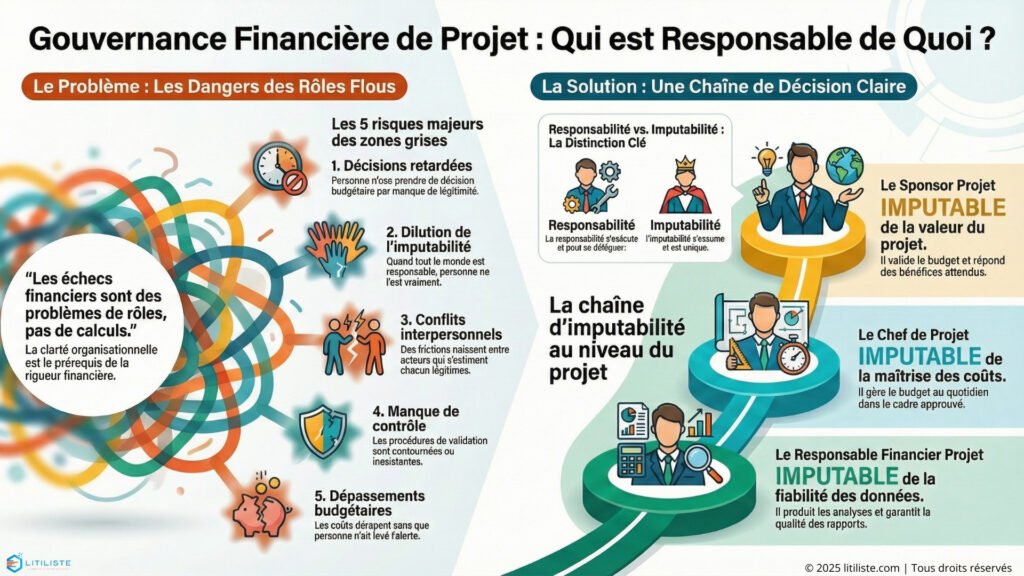

Acteurs de la finance projet et programme : rôles, responsabilités et imputabilité

gouvernance qui est responsable de quoi

Pourquoi cet article est essentiel

Dans l’univers des projets et programmes, la finance n’est pas une discipline technique isolée. Elle constitue le langage universel de la gouvernance, le point de convergence où les décisions stratégiques prennent forme et où les responsabilités se cristallisent.

Pourtant, une réalité persiste dans de nombreuses organisations : les échecs financiers des projets ne sont presque jamais des problèmes de calcul ou de méthode. Ce sont des problèmes de rôles mal définis, de responsabilités floues et d’imputabilité diluée.

Qui valide le budget initial ? Qui alerte lorsque les coûts dérivent ? Qui assume la responsabilité finale d’un dépassement budgétaire ? Ces questions, apparemment simples, révèlent souvent des zones grises organisationnelles aux conséquences potentiellement désastreuses.

Cet article constitue la clé de lecture humaine et organisationnelle de toute la gouvernance financière projet et programme. Son objectif est triple :

  • Clarifier l’ensemble des acteurs intervenant dans la chaîne de décision financière
  • Distinguer avec précision responsabilité opérationnelle et imputabilité décisionnelle
  • Sécuriser la gouvernance en éliminant les ambiguïtés qui génèrent conflits, retards et surcoûts

Que vous soyez sponsor exécutif, directeur de programme, chef de projet senior ou membre d’un comité de gouvernance, ce guide vous permettra de répondre sans ambiguïté à la question fondamentale : qui est responsable, qui est imputable, et qui doit rendre compte lorsqu’une décision financière est prise ?


1. Pourquoi les rôles sont critiques en finance projet et programme

1.1 Le triangle gouvernance-décisions-responsabilités

La finance projet et programme repose sur un équilibre fragile entre trois dimensions interdépendantes :

La gouvernance définit les règles du jeu : qui décide quoi, selon quels critères, dans quels délais. Sans gouvernance claire, les décisions financières deviennent erratiques, contestables, et souvent contestées.

Les décisions constituent les moments de vérité où les ressources financières sont engagées, réallouées ou libérées. Chaque décision mal prise ou mal assumée se traduit en euros perdus, en opportunités manquées, en valeur non créée.

Les responsabilités désignent les personnes physiques qui portent le poids de l’exécution et de la reddition de comptes. Sans attribution explicite, les responsabilités se diluent dans le collectif, créant l’illusion du contrôle sans sa réalité.

Le PMI souligne dans le PMBOK Guide que la clarté des rôles constitue un facteur critique de succès des projets. L’ISO 21502 insiste sur la nécessité d’identifier explicitement les autorités décisionnelles à chaque niveau de gouvernance. Le référentiel MSP (Managing Successful Programmes) structure l’ensemble de son approche autour de rôles clairement définis et interdépendants.

1.2 Les risques des zones grises organisationnelles

L’absence de clarté dans la définition des rôles financiers génère des dysfonctionnements prévisibles mais trop souvent tolérés :

Décisions retardées ou non prises : lorsque personne ne se sent légitimement investi du pouvoir de décider, les arbitrages financiers s’enlisent dans des circuits de validation interminables. Un projet peut perdre des semaines à attendre une décision budgétaire que personne n’ose prendre.

Escalades inappropriées : en l’absence de délégation claire, les décisions mineures remontent aux instances les plus élevées, saturant les comités exécutifs de micro-arbitrages qui devraient être traités opérationnellement.

Dilution de l’imputabilité : quand les responsabilités sont partagées sans attribution explicite, l’échec devient orphelin. Les post-mortems de projets en dérive budgétaire révèlent souvent que tout le monde était responsable, donc personne ne l’était vraiment.

Conflits interpersonnels : les zones grises génèrent des frictions entre acteurs qui s’estiment chacun légitimes, créant des tensions destructrices pour la dynamique projet.

Non-conformité aux standards de gouvernance : les régulateurs, auditeurs et instances de contrôle attendent une traçabilité claire des décisions financières. L’absence de rôles documentés expose l’organisation à des risques de conformité.

1.3 L’enjeu de la création de valeur

Au-delà de la maîtrise des coûts, la clarté des rôles financiers conditionne la capacité à créer de la valeur. Le référentiel PMI Benefits Realization Management insiste sur la nécessité d’identifier des propriétaires de bénéfices clairement mandatés.

Un projet dont les rôles financiers sont flous peut livrer dans les temps et le budget, mais échouer à générer la valeur attendue parce que personne n’était explicitement chargé de suivre la concrétisation des bénéfices.

La gouvernance financière moderne ne se limite plus au contrôle budgétaire. Elle englobe l’ensemble du cycle de vie de la valeur, de l’investissement initial à la réalisation des bénéfices, en passant par les arbitrages de portefeuille et les décisions de réallocation.


2. Principes clés : responsabilité versus imputabilité

2.1 Définitions fondamentales

La confusion entre responsabilité et imputabilité constitue l’une des sources majeures de dysfonctionnement dans la gouvernance financière des projets. Ces deux concepts, bien que liés, désignent des réalités organisationnelles distinctes.

La responsabilité (Responsibility) désigne l’obligation d’exécuter une tâche, de produire un livrable, de mener une action. Elle peut être déléguée, partagée, répartie entre plusieurs acteurs. Elle se situe au niveau opérationnel de l’action.

L’imputabilité (Accountability) désigne l’obligation de répondre des résultats, d’assumer les conséquences, de rendre compte devant une instance supérieure. Elle ne peut être ni déléguée ni partagée. Elle se situe au niveau de la gouvernance et de la décision.

Un chef de projet peut déléguer la responsabilité d’élaborer une estimation de coûts à un membre de son équipe. Il ne peut pas déléguer son imputabilité sur la qualité de cette estimation auprès du sponsor.

2.2 Le modèle RACI étendu appliqué à la finance projet

Le modèle RACI (Responsible, Accountable, Consulted, Informed) constitue un outil efficace pour clarifier les rôles, à condition de l’appliquer rigoureusement :

Responsible (R) : celui qui fait le travail, qui exécute l’action. Plusieurs acteurs peuvent être responsables d’une même activité.

Accountable (A) : celui qui rend compte et assume les conséquences. Un seul acteur peut être imputable par activité. C’est la règle fondamentale du modèle.

Consulted (C) : celui dont l’avis est sollicité avant la décision ou l’action. La consultation implique un échange bidirectionnel.

Informed (I) : celui qui doit être tenu informé des décisions ou résultats. L’information est unidirectionnelle.

En finance projet, le modèle RACI permet de répondre aux questions structurantes : qui établit le budget (R), qui l’approuve (A), qui doit être consulté sur les hypothèses (C), qui doit être informé du résultat (I) ?

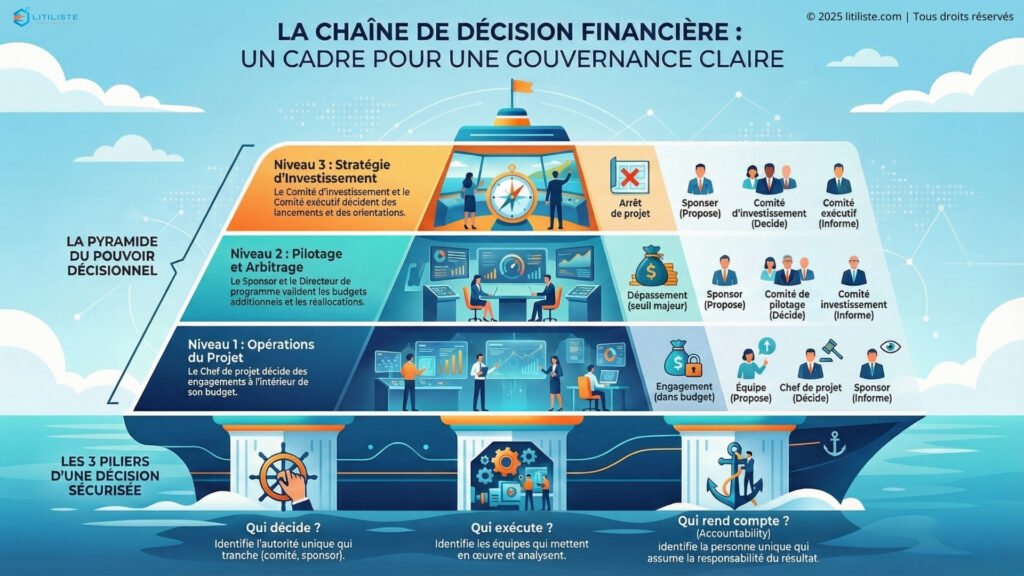

2.3 Les trois questions fondamentales de la gouvernance financière

Toute décision financière dans un projet ou programme devrait pouvoir répondre clairement à trois questions :

Qui décide ? Cette question identifie l’autorité décisionnelle, l’instance ou la personne habilitée à trancher. La réponse doit être univoque : un comité, un sponsor, un directeur de programme, jamais un collectif diffus.

Qui exécute ? Cette question identifie les acteurs opérationnels chargés de mettre en œuvre la décision, de produire les analyses, de préparer les dossiers. Plusieurs acteurs peuvent être concernés.

Qui rend compte ? Cette question identifie la personne physique qui portera la responsabilité du résultat devant les instances supérieures. Une seule personne peut rendre compte d’un résultat donné.

L’alignement entre ces trois dimensions garantit la traçabilité des décisions et la clarté des responsabilités. Leur désalignement génère les zones grises que nous avons évoquées.

2.4 La chaîne d’imputabilité en contexte projet et programme

L’imputabilité s’organise en cascade, du niveau opérationnel au niveau stratégique :

Au niveau projet, le chef de projet est imputable devant le sponsor de la maîtrise des coûts du projet dans le cadre du budget approuvé.

Au niveau programme, le directeur de programme est imputable devant le comité de programme de la performance financière consolidée et de la création de valeur.

Au niveau portefeuille et organisation, le comité d’investissement ou le comité exécutif est imputable devant la direction générale ou le conseil d’administration de l’allocation optimale des ressources financières.

Cette cascade d’imputabilité ne dilue pas les responsabilités : elle les articule. Chaque niveau rend compte au niveau supérieur, créant une traçabilité de bout en bout.


3. Acteurs clés au niveau projet

3.1 Le sponsor projet

Définition du rôle

Le sponsor projet (parfois appelé commanditaire ou executive sponsor) est le représentant de l’organisation métier qui finance le projet et qui en attend les bénéfices. Il constitue le lien entre le projet et la gouvernance organisationnelle.

Selon le PMBOK Guide, le sponsor autorise le projet, fournit les ressources financières, promeut le projet au niveau organisationnel et assure le soutien exécutif nécessaire à son succès.

Responsabilités financières

Le sponsor assume les responsabilités financières suivantes :

  • Définir l’enveloppe budgétaire initiale en cohérence avec le business case
  • Approuver le budget détaillé élaboré par le chef de projet
  • Arbitrer les demandes de changement ayant un impact budgétaire significatif
  • Sécuriser le financement tout au long du cycle de vie du projet
  • Valider les réallocations budgétaires entre lots ou phases
  • Décider de la poursuite, pause ou arrêt du projet sur critères financiers

Imputabilité

Le sponsor est l’unique imputable de la décision d’investissement et de la valeur attendue du projet. Il rend compte devant le comité d’investissement ou le comité exécutif de la pertinence de l’engagement financier et des bénéfices réalisés.

Cette imputabilité est non délégable. Même si le chef de projet gère le budget au quotidien, le sponsor reste imputable de la décision initiale d’investir et de la surveillance de la création de valeur.

Livrables attendus

LivrableFréquenceUsage
Validation du business caseInitiationJustification de l’investissement
Approbation du budgetPlanificationCadrage financier
Décisions sur demandes de changementAd hocArbitrage budgétaire
Rapport au comité de pilotageMensuel/trimestrielGouvernance
Bilan de clôture projetClôtureCapitalisation

Interactions avec les autres acteurs

Le sponsor interagit principalement avec le chef de projet (relation quotidienne de pilotage), le responsable financier projet (validation des analyses), le PMO (consolidation reporting), le comité de pilotage (gouvernance) et le comité d’investissement (arbitrage stratégique).

3.2 Le chef de projet

Définition du rôle

Le chef de projet est le responsable opérationnel de la planification, de l’exécution et de la clôture du projet. Il gère les ressources, les délais, les risques et le budget dans le cadre défini par le sponsor.

L’ISO 21502 définit le chef de projet comme la personne désignée pour diriger l’équipe projet et assumer la responsabilité de l’atteinte des objectifs du projet.

Responsabilités financières

Le chef de projet assume les responsabilités financières suivantes :

  • Élaborer le budget détaillé sur la base des estimations validées
  • Gérer le budget au quotidien (engagements, consommations, prévisions)
  • Produire le reporting financier périodique (réalisé, reste à faire, écarts)
  • Identifier et analyser les écarts budgétaires
  • Proposer des actions correctives en cas de dérive
  • Préparer les demandes de changement budgétaire
  • Anticiper les besoins de trésorerie du projet

Imputabilité

Le chef de projet est imputable de la maîtrise des coûts dans le cadre du budget approuvé. Il rend compte au sponsor des écarts, des causes et des actions engagées.

Son imputabilité porte sur l’exécution budgétaire, non sur la pertinence de l’investissement (qui relève du sponsor) ni sur les décisions dépassant son autorité déléguée.

Livrables attendus

LivrableFréquenceUsage
Budget détailléPlanificationRéférence budgétaire
Tableau de bord financierHebdomadaire/mensuelPilotage opérationnel
Analyse des écartsMensuelAlerte et action
Prévisions à terminaisonMensuelAnticipation
Demandes de changementAd hocArbitrage sponsor
Bilan financier de clôtureClôtureCapitalisation

Interactions avec les autres acteurs

Le chef de projet interagit quotidiennement avec le responsable financier projet (production analyses), l’équipe projet (collecte données), le PMO (consolidation), le sponsor (décisions) et les fournisseurs (engagements contractuels).

3.3 Le responsable financier projet / contrôleur projet

Définition du rôle

Le responsable financier projet (parfois appelé contrôleur de gestion projet ou project controller) est le spécialiste de la gestion financière au sein du projet. Il apporte l’expertise technique en matière de suivi budgétaire, d’analyse des coûts et de reporting financier.

Ce rôle peut être assuré par une personne dédiée au projet (pour les projets d’envergure) ou mutualisé au niveau PMO pour les projets de taille moyenne.

Responsabilités financières

Le responsable financier projet assume les responsabilités suivantes :

  • Structurer le plan de comptes et la work breakdown structure financière
  • Mettre en place les outils et processus de suivi budgétaire
  • Collecter et consolider les données de coûts (engagements, factures, temps passés)
  • Produire les analyses de variance (écarts sur coûts, sur délais, sur valeur acquise)
  • Calculer les indicateurs financiers (CPI, SPI, EAC, ETC, TCPI)
  • Préparer les supports de reporting pour le chef de projet et le sponsor
  • Assurer l’interface avec la comptabilité et le contrôle de gestion corporate
  • Garantir la qualité et l’intégrité des données financières

Imputabilité

Le responsable financier projet est imputable de la fiabilité des données financières et de la qualité des analyses produites. Il rend compte au chef de projet de la conformité des processus de gestion financière.

Il n’est pas imputable des décisions budgétaires ni des résultats financiers du projet, qui relèvent respectivement du sponsor et du chef de projet.

Livrables attendus

LivrableFréquenceUsage
Structure budgétaire (CBS)InitiationCadrage
Rapports de suivi budgétaireHebdomadairePilotage
Analyses de variance détailléesMensuelDiagnostic
Tableaux de valeur acquiseMensuelPerformance
Prévisions financièresMensuelAnticipation
Clôtures comptables projetMensuel/trimestrielConformité

Interactions avec les autres acteurs

Le responsable financier projet travaille étroitement avec le chef de projet (production analyses), l’équipe projet (collecte données), le PMO (standards et consolidation), le contrôle de gestion corporate (interfaces comptables) et les achats (données engagements).

3.4 Le PMO projet

Définition du rôle

Le PMO projet (Project Management Office au niveau projet) est la fonction d’appui méthodologique et de consolidation qui soutient le chef de projet dans la gestion de son projet. Dans les organisations matures, le PMO définit les standards, fournit les outils et assure la cohérence des pratiques.

Pour les aspects financiers, le PMO projet peut jouer un rôle de support, de contrôle qualité ou de consolidation selon la maturité organisationnelle.

Responsabilités financières

En matière financière, le PMO projet assume généralement les responsabilités suivantes :

  • Définir et maintenir les standards de gestion budgétaire projet
  • Fournir les templates et outils de suivi financier
  • Former les équipes aux bonnes pratiques de gestion des coûts
  • Consolider les données financières pour le reporting multi-projets
  • Assurer le contrôle qualité des livrables financiers
  • Faciliter les revues de performance financière
  • Capitaliser les retours d’expérience en matière d’estimation et de contrôle des coûts

Imputabilité

Le PMO projet est imputable de la qualité des standards méthodologiques et de la cohérence des pratiques de gestion financière au sein des projets sous sa responsabilité.

Il n’est pas imputable des résultats financiers individuels des projets, mais peut être imputable de la qualité de la consolidation et du reporting.

Livrables attendus

LivrableFréquenceUsage
Standards et procédures financièresAnnuel/permanentRéférentiel
Templates budgétairesPermanentOutils
Tableaux de bord consolidésMensuelGouvernance
Audits de conformité budgétaireTrimestrielContrôle
Analyses benchmarkingAnnuelAmélioration

Interactions avec les autres acteurs

Le PMO projet interagit avec les chefs de projet (support et contrôle), les responsables financiers projet (standards), le PMO stratégique (consolidation), le sponsor (reporting) et le comité de pilotage (gouvernance).

3.5 L’équipe projet (vue financière)

Définition du rôle

L’équipe projet regroupe l’ensemble des contributeurs qui réalisent les travaux du projet. Bien que leur rôle premier soit technique ou fonctionnel, chaque membre de l’équipe a une responsabilité financière indirecte mais réelle.

Les référentiels internationaux insistent sur l’appropriation collective de la contrainte budgétaire, au-delà du seul chef de projet.

Responsabilités financières

Les membres de l’équipe projet assument les responsabilités financières suivantes :

  • Estimer avec précision le travail à réaliser dans leur domaine d’expertise
  • Saisir avec rigueur les temps passés et les consommations de ressources
  • Alerter le chef de projet sur les risques de dépassement
  • Respecter les processus d’engagement de dépenses
  • Contribuer à l’identification des opportunités d’économies
  • Participer à l’analyse des écarts dans leur périmètre

Imputabilité

Chaque membre de l’équipe est imputable de la fiabilité des informations qu’il fournit (temps passés, estimations, alertes) et du respect des processus de gestion financière qui le concernent.

L’imputabilité sur les résultats budgétaires reste portée par le chef de projet, mais la responsabilité de fournir des données fiables est distribuée.

Livrables attendus

LivrableFréquenceUsage
Estimations d’effortÀ la demandePlanification
Feuilles de tempsHebdomadaireSuivi coûts
Notes de fraisAd hocSuivi coûts
Alertes sur risques financiersAd hocAnticipation

Interactions avec les autres acteurs

L’équipe projet interagit principalement avec le chef de projet (reporting et alertes), le responsable financier projet (données) et les autres membres de l’équipe (coordination).


4. Acteurs clés au niveau programme

4.1 Le sponsor programme

Définition du rôle

Le sponsor programme est le représentant de la direction générale qui porte la vision stratégique du programme et en assume la responsabilité exécutive. Il constitue le garant de l’alignement entre le programme et la stratégie organisationnelle.

Le référentiel MSP positionne le sponsor comme le Senior Responsible Owner (SRO), unique point d’imputabilité pour le succès global du programme.

Responsabilités financières

Le sponsor programme assume les responsabilités financières suivantes :

  • Valider l’enveloppe financière globale du programme et sa justification stratégique
  • Arbitrer l’allocation budgétaire entre les projets constituants
  • Décider des réallocations inter-projets en cours d’exécution
  • Sécuriser le financement pluriannuel du programme
  • Approuver les business cases des projets majeurs
  • Arbitrer les demandes de changement à impact programme
  • Décider de la poursuite, de la réorientation ou de l’arrêt du programme

Imputabilité

Le sponsor programme est l’unique imputable du retour sur investissement du programme et de la réalisation des bénéfices attendus. Il rend compte devant le comité exécutif ou le conseil d’administration.

Cette imputabilité couvre l’ensemble du cycle de vie des bénéfices, y compris leur réalisation post-programme, que le sponsor doit organiser et suivre.

Livrables attendus

LivrableFréquenceUsage
Validation du business case programmeInitiationJustification stratégique
Décisions d’allocation inter-projetsTrimestrielOptimisation portefeuille
Arbitrages demandes de changementAd hocGouvernance
Rapport au comité exécutifTrimestrielRedevabilité
Bilan de programmeClôtureCapitalisation

Interactions avec les autres acteurs

Le sponsor programme interagit avec le directeur de programme (pilotage quotidien), les sponsors projets (coordination), le comité de programme (gouvernance), le comité exécutif (redevabilité) et le responsable Benefits Management (suivi valeur).

4.2 Le directeur de programme

Définition du rôle

Le directeur de programme (ou programme manager) est le responsable opérationnel de la conduite du programme. Il coordonne l’ensemble des projets constituants, gère les interdépendances et assure la cohérence globale de la démarche.

L’ISO 21502 et le Standard for Program Management du PMI définissent le directeur de programme comme le responsable de la gouvernance quotidienne et de la création de valeur du programme.

Responsabilités financières

Le directeur de programme assume les responsabilités financières suivantes :

  • Consolider le budget programme à partir des budgets projets
  • Gérer la réserve programme (contingence et management reserve)
  • Piloter la performance financière consolidée
  • Identifier et gérer les synergies financières inter-projets
  • Proposer les réallocations budgétaires au sponsor
  • Produire le reporting financier programme
  • Coordonner les clôtures financières des projets
  • Anticiper les besoins de financement et de trésorerie

Imputabilité

Le directeur de programme est imputable de la performance financière consolidée du programme et de la maîtrise des coûts globaux. Il rend compte au sponsor programme et au comité de programme.

Son imputabilité englobe les interdépendances financières entre projets, la gestion des réserves et l’optimisation globale, au-delà de la somme des performances individuelles.

Livrables attendus

LivrableFréquenceUsage
Budget programme consolidéPlanificationRéférence
Tableau de bord financier programmeMensuelPilotage
Analyse performance consolidéeMensuelGouvernance
Propositions de réallocationTrimestrielOptimisation
Prévisions à terminaison programmeMensuelAnticipation
Bilan financier programmeClôtureCapitalisation

Interactions avec les autres acteurs

Le directeur de programme interagit quotidiennement avec les chefs de projet (coordination), le PMO stratégique (consolidation), le responsable Benefits Management (valeur), le sponsor (décisions) et le comité de programme (gouvernance).

4.3 Le responsable Benefits Management

Définition du rôle

Le responsable Benefits Management (ou Benefits Realization Manager) est l’acteur dédié au suivi de la création de valeur. Il s’assure que les bénéfices attendus du programme sont identifiés, mesurés, suivis et effectivement réalisés.

Ce rôle, mis en avant par le référentiel PMI Benefits Realization Management et par MSP, répond à un constat : trop de programmes réussissent techniquement mais échouent à créer la valeur promise.

Responsabilités financières

Le responsable Benefits Management assume les responsabilités suivantes :

  • Définir le cadre de mesure des bénéfices (KPI, baseline, cibles)
  • Élaborer et maintenir le Benefits Register
  • Suivre la trajectoire de réalisation des bénéfices
  • Alerter sur les écarts entre bénéfices prévus et réalisés
  • Coordonner avec les propriétaires de bénéfices opérationnels
  • Préparer les revues de réalisation des bénéfices
  • Assurer le suivi post-programme jusqu’à réalisation complète

Imputabilité

Le responsable Benefits Management est imputable de la qualité du dispositif de suivi des bénéfices et de la fiabilité des mesures. L’imputabilité de la réalisation effective des bénéfices reste portée par le sponsor et les propriétaires métiers.

Cette distinction est fondamentale : le responsable Benefits Management assure la visibilité sur la valeur, il n’en est pas le créateur.

Livrables attendus

LivrableFréquenceUsage
Benefits RegisterInitiation/permanentRéférentiel
Tableau de bord bénéficesMensuelSuivi
Rapports de réalisationTrimestrielGouvernance
Alertes sur écartsAd hocAction
Bilan de réalisation finalPost-programmeCapitalisation

Interactions avec les autres acteurs

Le responsable Benefits Management interagit avec le directeur de programme (coordination), le sponsor (redevabilité), les propriétaires de bénéfices métiers (suivi opérationnel), le PMO stratégique (consolidation) et le comité de programme (reporting).

4.4 Le PMO stratégique / EPMO

Définition du rôle

Le PMO stratégique (ou Enterprise PMO, EPMO) est l’instance organisationnelle qui assure la cohérence des pratiques de gestion de projet et programme à l’échelle de l’entreprise. Il définit les standards, consolide les données et supporte la gouvernance exécutive.

En matière financière, l’EPMO joue un rôle central de normalisation, de consolidation et de support à la décision stratégique.

Responsabilités financières

Le PMO stratégique assume les responsabilités financières suivantes :

  • Définir les standards de gestion financière projet et programme
  • Structurer le référentiel de données financières
  • Consolider les données budgétaires multi-programmes
  • Produire le reporting de portefeuille pour la direction
  • Analyser la performance financière globale
  • Benchmarker les pratiques et identifier les axes d’amélioration
  • Former et accompagner les équipes sur les bonnes pratiques
  • Assurer l’interface avec les systèmes de gestion financière corporate

Imputabilité

Le PMO stratégique est imputable de la qualité des standards méthodologiques, de la fiabilité des consolidations et de la pertinence des analyses produites pour la gouvernance.

Il n’est pas imputable des performances financières individuelles des programmes, mais de la capacité de l’organisation à piloter efficacement son portefeuille.

Livrables attendus

LivrableFréquenceUsage
Référentiel méthodologique financierAnnuelStandards
Tableau de bord portefeuilleMensuelDirection
Analyses de performance comparéesTrimestrielBenchmarking
Revues de maturité financièreAnnuelAmélioration
Support aux comités de gouvernancePermanentDécision

Interactions avec les autres acteurs

Le PMO stratégique interagit avec les directeurs de programme (support et consolidation), les PMO projets (standards), le comité d’investissement (analyses), le comité exécutif (reporting) et la direction financière (interfaces).

4.5 Le comité de programme

Définition du rôle

Le comité de programme (ou Programme Board) est l’instance de gouvernance du programme. Il regroupe les parties prenantes clés et assure la supervision stratégique de l’avancement, des risques et de la performance.

Ce comité constitue le lieu de décision pour les arbitrages dépassant l’autorité du directeur de programme.

Responsabilités financières

Le comité de programme assume les responsabilités décisionnelles suivantes :

  • Approuver le budget programme et ses révisions majeures
  • Valider les réallocations inter-projets proposées par le directeur
  • Arbitrer les demandes de changement à impact significatif
  • Décider de l’utilisation des réserves de contingence
  • Valider les business cases des nouveaux projets du programme
  • Statuer sur les points d’escalade financiers
  • Décider de la poursuite ou de l’arrêt de projets en difficulté

Imputabilité collective

Le comité de programme, en tant qu’instance, est collectivement imputable des décisions qu’il prend. Le sponsor, en tant que président du comité, porte l’imputabilité individuelle devant les instances supérieures.

Les décisions du comité sont tracées dans des relevés de décisions formels, assurant la traçabilité de la gouvernance.

Livrables attendus

LivrableFréquenceUsage
Relevés de décisionsÀ chaque réunionTraçabilité
Approbation budgets révisésTrimestrielGouvernance
Arbitrages documentésAd hocGouvernance
Validation business casesAd hocInvestissement

Attentes en matière d’information

Le comité de programme attend du directeur de programme et du PMO des informations financières synthétiques, fiables et orientées décision : performance consolidée, écarts significatifs, risques financiers, options d’arbitrage, recommandations.


5. Acteurs de gouvernance et de décision

5.1 Le comité d’investissement

Définition du rôle

Le comité d’investissement est l’instance stratégique qui décide de l’allocation des ressources financières aux projets et programmes de l’organisation. Il arbitre entre les demandes concurrentes et assure l’alignement des investissements avec la stratégie.

Selon les organisations, cette instance peut s’appeler Investment Board, Portfolio Investment Committee, ou être intégrée au comité exécutif.

Rôle dans les décisions financières

Le comité d’investissement exerce les prérogatives suivantes :

  • Décider du lancement des nouveaux projets et programmes (Go/No-Go)
  • Approuver les enveloppes budgétaires majeures
  • Arbitrer les priorités entre initiatives concurrentes
  • Valider les demandes de budget additionnel significatives
  • Décider de l’arrêt ou de la réorientation des initiatives en difficulté
  • Allouer les ressources rares entre portefeuilles
  • Définir les critères et seuils de décision

Attentes en matière d’information

Pour exercer son rôle, le comité d’investissement attend des informations structurées :

  • Business cases complets et comparables
  • Analyses de retour sur investissement (ROI, NPV, payback)
  • Évaluations des risques et sensibilités
  • Vue portefeuille consolidée
  • Recommandations argumentées du PMO stratégique
  • Suivi des décisions antérieures et de leurs résultats

Livrables décisionnels

LivrableFréquenceUsage
Décisions Go/No-GoAd hocLancement
Allocations budgétairesAnnuel/semestrielCadrage
Arbitrages de prioritéTrimestrielPortefeuille
Revues de portefeuilleTrimestrielPilotage stratégique

5.2 Le comité de pilotage projet

Définition du rôle

Le comité de pilotage projet (ou Steering Committee) est l’instance de gouvernance d’un projet. Il réunit le sponsor, le chef de projet et les parties prenantes clés pour superviser l’avancement et prendre les décisions relevant de son autorité.

Rôle dans les décisions financières

Le comité de pilotage projet exerce les prérogatives suivantes :

  • Approuver le budget projet initial
  • Valider les demandes de changement budgétaire
  • Arbitrer les priorités en cas de contrainte budgétaire
  • Décider de l’utilisation de la réserve projet
  • Statuer sur les alertes financières escaladées
  • Recommander au comité d’investissement les demandes dépassant son autorité

Attentes en matière d’information

Le comité de pilotage attend du chef de projet :

  • Tableau de bord financier synthétique
  • Analyse des écarts et de leurs causes
  • Prévisions à terminaison actualisées
  • Identification des risques financiers
  • Options d’arbitrage avec recommandation
  • Demandes de décision formalisées

Livrables décisionnels

LivrableFréquenceUsage
Approbation budgetInitiationCadrage
Validation changementsAd hocArbitrage
Décisions escaladeAd hocGouvernance
Recommandations au CIAd hocEscalade

5.3 Le comité exécutif

Définition du rôle

Le comité exécutif (ou COMEX, Executive Committee) est l’instance de direction générale de l’organisation. Il supervise l’ensemble des activités et valide les orientations stratégiques majeures.

En matière de projets et programmes, le comité exécutif intervient sur les décisions d’investissement les plus significatives et sur les alertes majeures.

Rôle dans les décisions financières

Le comité exécutif exerce les prérogatives suivantes :

  • Valider la politique d’investissement projet et programme
  • Approuver les programmes stratégiques majeurs
  • Arbitrer les conflits de priorité entre directions
  • Décider sur les dépassements budgétaires critiques
  • Valider les arrêts de programmes stratégiques
  • Superviser le retour sur investissement global

Attentes en matière d’information

Le comité exécutif attend des informations très synthétiques et orientées enjeux :

  • Vue portefeuille avec indicateurs clés (santé, performance, valeur)
  • Alertes sur les initiatives à risque majeur
  • Recommandations pour les décisions stratégiques
  • Bilan périodique de création de valeur

Livrables décisionnels

LivrableFréquenceUsage
Validation politique investissementAnnuelStratégie
Approbation programmes majeursAd hocLancement
Arbitrages stratégiquesAd hocGouvernance
Revue performance portefeuilleSemestrielSupervision

6. Livrables financiers par acteur : vue synthétique

La matrice suivante synthétise les livrables financiers clés attendus de chaque acteur, leur fréquence et leur usage décisionnel.

6.1 Niveau projet

ActeurLivrables clésFréquenceUsage décisionnel
Sponsor projetApprobation budget, décisions changement, bilan clôtureInitiation, ad hoc, clôtureCadrage et arbitrage
Chef de projetBudget détaillé, tableau de bord, analyse écarts, prévisionsInitiation, hebdo/mensuelPilotage opérationnel
Responsable financierStructure CBS, rapports suivi, analyses variance, valeur acquiseInitiation, hebdo/mensuelSupport décision
PMO projetStandards, templates, consolidation, auditsPermanent, mensuel, trimestrielQualité et cohérence
Équipe projetEstimations, feuilles temps, alertesAd hoc, hebdoDonnées fiables

6.2 Niveau programme

ActeurLivrables clésFréquenceUsage décisionnel
Sponsor programmeBusiness case, allocations, arbitrages, rapport COMEXInitiation, trimestriel, ad hocGouvernance stratégique
Directeur programmeBudget consolidé, TDB programme, propositions réallocationInitiation, mensuel, trimestrielPilotage consolidé
Responsable BenefitsBenefits Register, TDB bénéfices, rapports réalisationInitiation, mensuel, trimestrielSuivi valeur
PMO stratégiqueRéférentiel, TDB portefeuille, analyses comparéesAnnuel, mensuel, trimestrielSupport exécutif
Comité programmeRelevés décisions, approbations, arbitragesChaque réunionGouvernance formelle

6.3 Niveau gouvernance

InstanceLivrables clésFréquenceUsage décisionnel
Comité investissementDécisions Go/No-Go, allocations, arbitrages prioritéAd hoc, annuel, trimestrielPortefeuille stratégique
Comité pilotageApprobations budget, validations changementInitiation, ad hocGouvernance projet
Comité exécutifValidation politique, approbation majeurs, arbitragesAnnuel, ad hoc, semestrielDirection générale

7. Anti-patterns organisationnels fréquents

L’expérience des organisations révèle des dysfonctionnements récurrents dans l’attribution des rôles financiers. Identifier ces anti-patterns permet de les prévenir ou de les corriger.

7.1 Le sponsor non imputable

Symptômes observés : le sponsor délègue toutes les décisions financières au chef de projet, ne participe pas aux comités de pilotage, considère le projet comme une préoccupation opérationnelle et non stratégique, n’assume pas les arbitrages budgétaires.

Conséquences : absence de soutien exécutif lors des difficultés, escalades sans réponse, décisions reportées ou évitées, démotivation des équipes, dilution de la redevabilité.

Signaux d’alerte : sponsor systématiquement indisponible, absence de décision sur les demandes de changement, budget projet géré sans validation sponsor, business case non porté par le sponsor.

Remédiation : clarifier formellement l’imputabilité du sponsor dans la charte projet, instituer des points de gouvernance obligatoires, faire valider les décisions majeures par écrit, escalader au comité d’investissement si nécessaire.

7.2 Le chef de projet responsable sans pouvoir

Symptômes observés : le chef de projet doit tenir le budget mais n’a pas d’autorité pour engager les dépenses, valider les ressources, arbitrer les priorités. Toute décision nécessite une escalade.

Conséquences : circuits de décision allongés, démotivation du chef de projet, perception d’un management défaillant, retards et surcoûts liés à l’attente de décisions.

Signaux d’alerte : demandes systématiques de validation pour des montants mineurs, chef de projet en posture d’exécutant plutôt que de manager, absence de délégation formelle.

Remédiation : définir explicitement les seuils de délégation budgétaire, formaliser les pouvoirs du chef de projet dans la charte, mettre en place des processus d’engagement proportionnés aux enjeux.

7.3 Le PMO sans autorité

Symptômes observés : le PMO définit des standards que personne ne respecte, produit des consolidations que personne n’utilise, n’a pas le pouvoir de faire appliquer les processus, est perçu comme une fonction administrative.

Conséquences : données non fiables, reporting incohérent, perte de crédibilité de la fonction PMO, décisions prises sur des bases fragiles.

Signaux d’alerte : standards ignorés par les chefs de projet, données manquantes ou incohérentes dans les consolidations, PMO contourné dans les circuits de décision.

Remédiation : rattacher le PMO à une autorité exécutive, donner au PMO un pouvoir de conformité (gate reviews), intégrer la conformité aux processus PMO dans les évaluations des chefs de projet.

7.4 Les décisions financières diluées

Symptômes observés : les décisions sont prises collectivement sans qu’un acteur soit clairement identifié comme décideur, les réunions de décision se transforment en réunions d’information, personne n’ose trancher.

Conséquences : paralysie décisionnelle, retards en cascade, frustration des équipes, escalade de décisions mineures vers les instances supérieures.

Signaux d’alerte : réunions sans décision effective, procès-verbaux sans identification du décideur, multiplication des instances consultatives, recours systématique au consensus.

Remédiation : appliquer strictement le principe du RACI (un seul A par décision), documenter les décideurs dans les relevés de décision, former les instances à la prise de décision, mettre en place des règles de décision par défaut (tacit approval).

7.5 La confusion des périmètres projet/programme

Symptômes observés : le directeur de programme micro-manage les budgets projets, les chefs de projet escaladent toutes les décisions au programme, les réserves projet et programme sont confondues.

Conséquences : gouvernance inefficace, double reporting, conflits d’autorité, perte d’autonomie des projets, saturation du directeur de programme.

Signaux d’alerte : arbitrages projet systématiquement remontés au programme, réserves gérées au mauvais niveau, reporting en doublon projet et programme.

Remédiation : définir clairement les seuils d’escalade projet vers programme, séparer les réserves, clarifier les rôles respectifs dans une matrice RACI commune, organiser des revues de gouvernance distinctes.


8. Mini-framework : la chaîne de décision financière

chaîne de décision financière et gouvernance.

8.1 Vue d’ensemble de la chaîne de décision

La chaîne de décision financière relie les acteurs opérationnels aux instances stratégiques dans un flux structuré d’information, d’analyse, de recommandation et de décision.

vue d’ensemble de la chaîne de décision

8.2 Qui alimente la décision ?

À chaque niveau, des acteurs spécifiques produisent l’information nécessaire à la décision :

Niveau données : l’équipe projet produit les données brutes (temps passés, consommations, alertes). Le responsable financier projet collecte, vérifie et structure ces données.

Niveau analyse : le chef de projet analyse les écarts, identifie les causes, évalue les options. Le PMO enrichit par des comparaisons et benchmarks.

Niveau consolidation : le directeur de programme consolide les données des projets constituants, identifie les interdépendances, propose les réallocations.

Niveau recommandation : le PMO stratégique produit les analyses de portefeuille, les comparaisons de performance, les recommandations d’arbitrage.

8.3 Qui tranche ?

Les décisions sont prises à différents niveaux selon leur nature et leur impact :

Décisions opérationnelles projet (engagements dans l’enveloppe, allocation interne) : chef de projet, dans le cadre de sa délégation.

Décisions de modification budgétaire projet (demande de budget additionnel, réallocation significative) : sponsor projet ou comité de pilotage.

Décisions de réallocation programme (transfert entre projets, utilisation réserve programme) : directeur de programme avec validation sponsor ou comité de programme.

Décisions d’investissement (lancement, arrêt, réorientation majeure) : comité d’investissement.

Décisions stratégiques (politique d’investissement, priorités entre portefeuilles) : comité exécutif.

8.4 Qui rend compte ?

La chaîne de redevabilité remonte les niveaux de gouvernance :

  • Le chef de projet rend compte au sponsor de la performance budgétaire du projet.
  • Le sponsor rend compte au comité de pilotage puis au comité d’investissement de la valeur créée.
  • Le directeur de programme rend compte au sponsor programme et au comité de programme.
  • Le sponsor programme rend compte au comité exécutif.
  • Le comité d’investissement rend compte au comité exécutif ou au conseil d’administration.

8.5 Matrice de décision type

Type de décisionProposeConsulteDécideInforme
Engagement dans budgetÉquipeChef de projetSponsor
Dépassement < seuil 1Chef de projetResp. financierSponsorComité pilotage
Dépassement < seuil 2SponsorPMOComité pilotageComité invest.
Dépassement > seuil 2Comité pilotagePMO stratégiqueComité invest.Comité exécutif
Réallocation programmeDir. programmeChefs projetComité programmeSponsors projets
Arrêt projetSponsorDir. programmeComité invest.Comité exécutif
Arrêt programmeSponsor programmePMO stratégiqueComité exécutifConseil admin.

Les seuils 1 et 2 sont définis dans la politique de gouvernance de chaque organisation, typiquement en pourcentage du budget ou en valeur absolue.


9. Synthèse exécutive (TL;DR)

9.1 Les 10 principes clés à retenir

  1. Un problème financier projet est presque toujours un problème de rôle mal défini. La clarté organisationnelle précède la rigueur technique.
  2. Responsabilité et imputabilité sont distinctes. La responsabilité peut être partagée, l’imputabilité doit être unique.
  3. Le sponsor est l’unique imputable de la décision d’investissement et de la valeur attendue. Cette imputabilité ne se délègue pas.
  4. Le chef de projet est imputable de la maîtrise des coûts dans le cadre du budget approuvé. Son pouvoir doit être proportionné à sa responsabilité.
  5. Le PMO est le garant de la qualité des standards et de la fiabilité des données. Sans autorité, il ne peut exercer ce rôle.
  6. Les instances de gouvernance décident, elles ne gèrent pas. Leur rôle est l’arbitrage stratégique, pas le pilotage opérationnel.
  7. La chaîne de décision doit être explicite et documentée. Qui propose, qui consulte, qui décide, qui est informé.
  8. Chaque décision financière doit avoir un propriétaire identifiable. Le consensus diffus est l’ennemi de la bonne gouvernance.
  9. Les livrables financiers suivent les niveaux de gouvernance. Données opérationnelles, analyses tactiques, synthèses stratégiques.
  10. Les anti-patterns sont prévisibles et évitables. Sponsor absent, chef de projet sans pouvoir, PMO ignoré, décisions diluées.

9.2 Questions d’auto-évaluation pour votre organisation

  • Chaque projet a-t-il un sponsor clairement identifié et engagé ?
  • Les délégations budgétaires des chefs de projet sont-elles formalisées ?
  • Le PMO dispose-t-il de l’autorité nécessaire pour faire respecter les standards ?
  • Les instances de gouvernance prennent-elles des décisions ou se limitent-elles à l’information ?
  • Les demandes de changement budgétaire suivent-elles un circuit défini avec des décideurs identifiés ?
  • La chaîne de redevabilité est-elle documentée et comprise par tous les acteurs ?
  • Les livrables financiers attendus de chaque acteur sont-ils spécifiés et suivis ?

9.3 Premières actions recommandées

Pour les organisations souhaitant renforcer leur gouvernance financière projet et programme :

  1. Auditer les rôles actuels : cartographier les acteurs impliqués dans les décisions financières et identifier les zones grises.
  2. Formaliser les délégations : documenter explicitement les pouvoirs de chaque acteur avec les seuils associés.
  3. Clarifier l’imputabilité des sponsors : s’assurer que chaque projet et programme a un sponsor engagé et redevable.
  4. Renforcer le PMO : lui donner l’autorité nécessaire pour assurer la cohérence des pratiques.
  5. Documenter la chaîne de décision : produire une matrice RACI couvrant les principales décisions financières.

10. Liens avec les autres sections du sous-silo Finance Projet et Programme

Cet article constitue la clé de lecture organisationnelle qui éclaire l’ensemble des autres thématiques du sous-silo Finance Projet et Programme :

10.1 Fondamentaux de la finance projet

La compréhension des rôles est le prérequis pour maîtriser les concepts fondamentaux de la finance projet. Qui définit le budget de référence ? Qui valide les hypothèses ? Qui est imputable de la précision des estimations ? Les fondamentaux techniques prennent leur sens dans un contexte organisationnel clarifié.

10.2 Estimation des coûts

L’estimation est un processus collectif impliquant l’équipe projet (expertise technique), le chef de projet (coordination), le responsable financier (méthodologie) et le sponsor (validation). Comprendre qui fait quoi dans ce processus conditionne la qualité des estimations produites.

10.3 Gestion budgétaire

La gestion budgétaire opérationnelle relève du chef de projet et du responsable financier. Les arbitrages relèvent du sponsor et du comité de pilotage. Les réallocations majeures remontent au comité d’investissement. Cette cascade est essentielle pour une gestion fluide.

10.4 Analyse des bénéfices

Le responsable Benefits Management assure le suivi, mais les propriétaires de bénéfices sont les métiers. Le sponsor programme est imputable de la réalisation globale. Cette distinction entre suivi et propriété est fondamentale pour le management des bénéfices.

10.5 Business case

Le business case est élaboré par le chef de projet avec le support du responsable financier, validé par le sponsor, approuvé par le comité d’investissement. Chaque acteur a un rôle distinct dans la chaîne de valeur du business case.

10.6 Pilotage financier des programmes

Le directeur de programme consolide, propose et pilote. Le sponsor programme valide et arbitre. Le comité de programme gouverne. Le PMO stratégique supporte et consolide. La gouvernance programme repose sur cette articulation.

10.7 Bonnes pratiques et cadres

Les bonnes pratiques ne s’appliquent pas dans le vide : elles s’incarnent dans des acteurs responsables. Chaque bonne pratique identifiée doit être associée à un propriétaire qui en assure l’application.


11. Intégration avec les autres silos Litiliste

11.1 Gestion de projet et programme

Gouvernance : les rôles financiers s’inscrivent dans le cadre plus large de la gouvernance projet et programme. Le sponsor, le comité de pilotage, le comité d’investissement sont des acteurs de gouvernance qui exercent des responsabilités spécifiques en matière financière.

PMO : le PMO, qu’il soit projet, programme ou stratégique, joue un rôle transversal de support, de standardisation et de consolidation qui couvre les dimensions financières.

Performance et indicateurs : les acteurs de la finance projet sont aussi ceux qui produisent, analysent et exploitent les indicateurs de performance. La clarté des rôles conditionne la pertinence du dispositif de pilotage.

11.2 Gestion des risques

Imputabilité des risques : chaque risque financier doit avoir un propriétaire identifié. Les acteurs de la finance projet sont naturellement les propriétaires des risques budgétaires et des risques liés à la création de valeur.

Décisions critiques : les décisions sur les risques majeurs impliquent souvent des arbitrages financiers. Le comité de pilotage et le comité d’investissement sont les instances compétentes pour ces arbitrages.

Gouvernance des risques : la gouvernance des risques et la gouvernance financière partagent les mêmes acteurs et les mêmes instances, avec des périmètres complémentaires.


Conclusion : la gouvernance financière est une affaire de personnes

Au terme de ce guide, une conviction émerge : la gouvernance financière des projets et programmes n’est pas d’abord une affaire de processus, d’outils ou de méthodes. C’est une affaire de personnes clairement mandatées, légitimement investies et effectivement redevables.

Les organisations qui réussissent leurs projets sont celles qui ont compris que la clarté des rôles précède l’excellence opérationnelle. Un budget mal géré est souvent le symptôme d’un sponsor absent, d’un chef de projet démuni ou d’instances de gouvernance défaillantes.

La question n’est pas de savoir si votre organisation dispose des bons outils de suivi budgétaire. La question est de savoir si chaque acteur connaît son rôle, dispose des moyens de l’exercer, et assume la redevabilité qui lui incombe.

La règle d’or : avant d’optimiser vos processus financiers, clarifiez vos rôles. Avant de déployer un nouvel outil, assurez-vous que les responsabilités sont comprises. Avant de créer une nouvelle instance, vérifiez que les existantes fonctionnent.

Car en définitive, un euro bien dépensé dans un projet est un euro engagé par une personne responsable, validé par une personne imputable, et suivi par une gouvernance fonctionnelle.


Mots-clés

rôles finance projet, responsabilités financières programme, imputabilité projet, sponsor projet responsabilités, chef de projet budget, PMO finance, gouvernance financière projet, comité investissement projet, RACI finance projet, acteurs gouvernance programme, directeur programme finance, responsable benefits management, comité pilotage projet, chaîne décision financière, accountability projet, contrôleur projet, gestion budgétaire rôles, délégation budgétaire projet, anti-patterns gouvernance projet, matrice RACI projet, livrables financiers projet, PMO stratégique EPMO, comité exécutif projet, sponsor programme rôle, ISO 21502 gouvernance, PMBOK rôles projet, MSP programme management, benefits realization management
